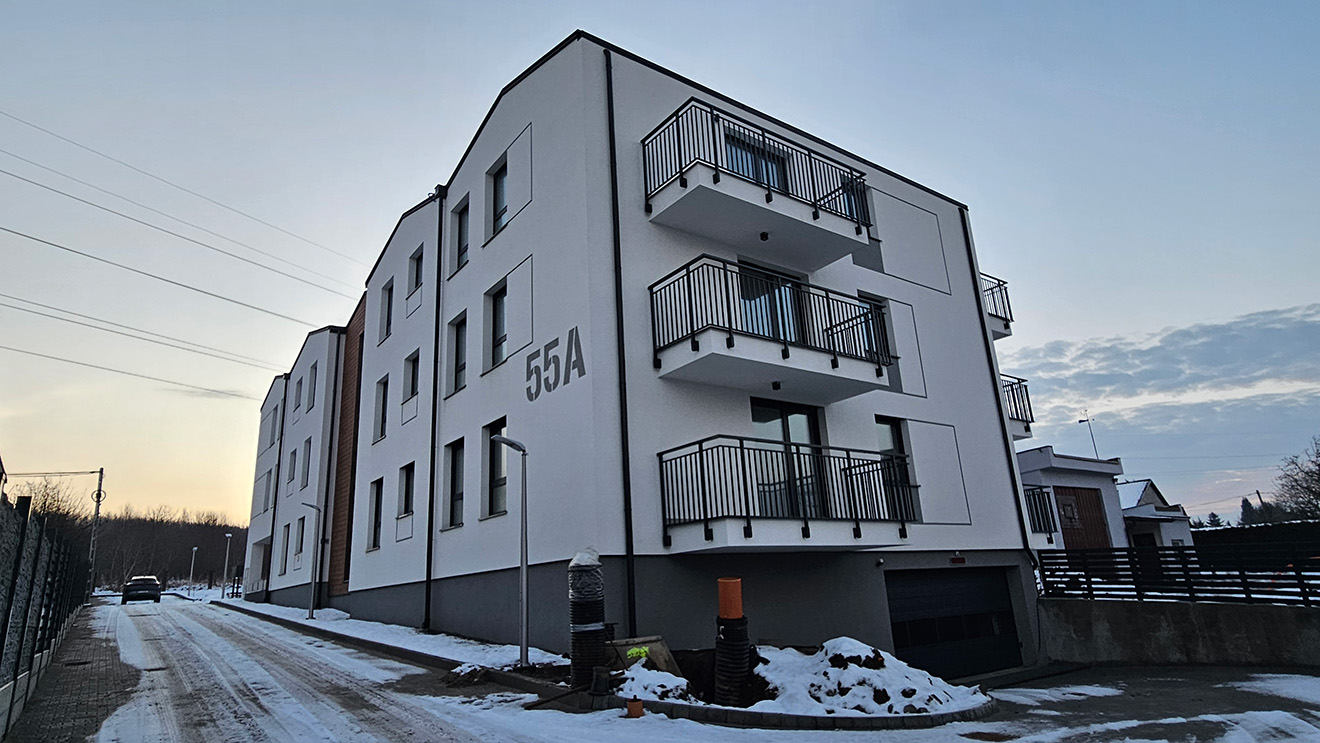

Dziennik Budowy

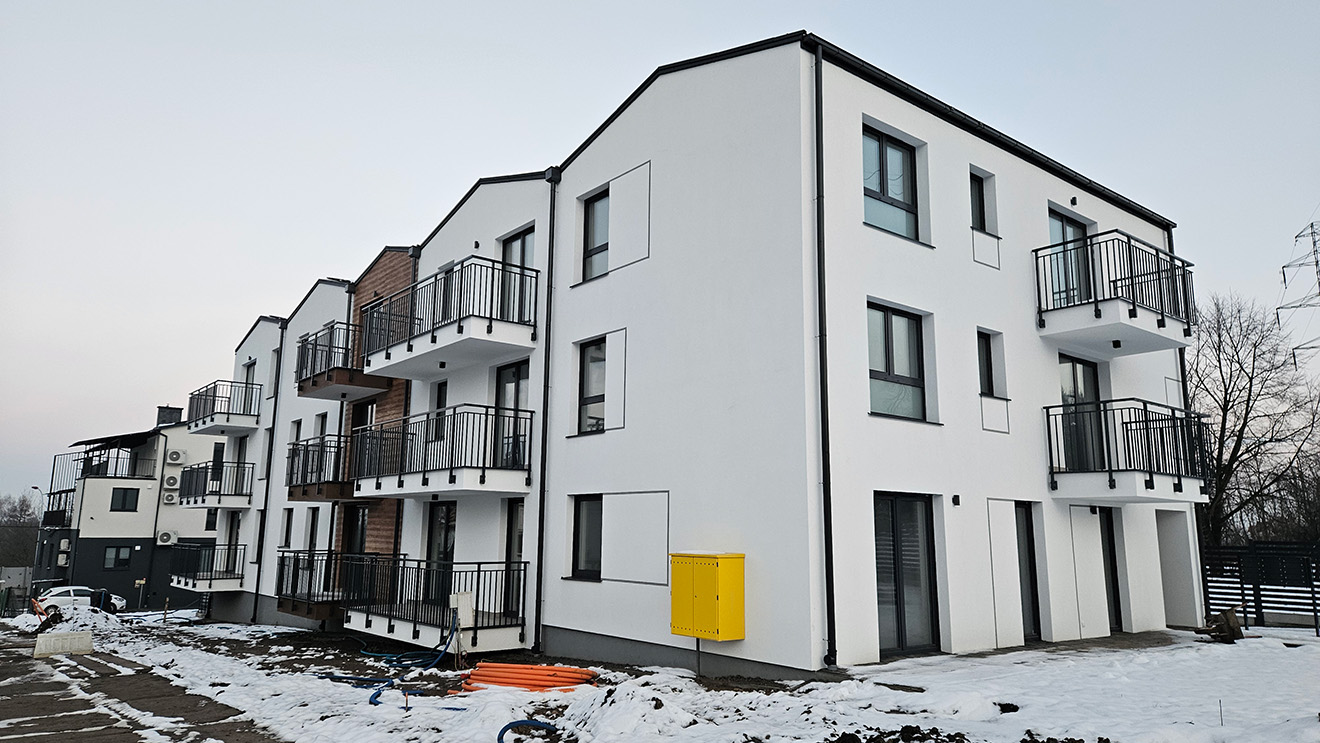

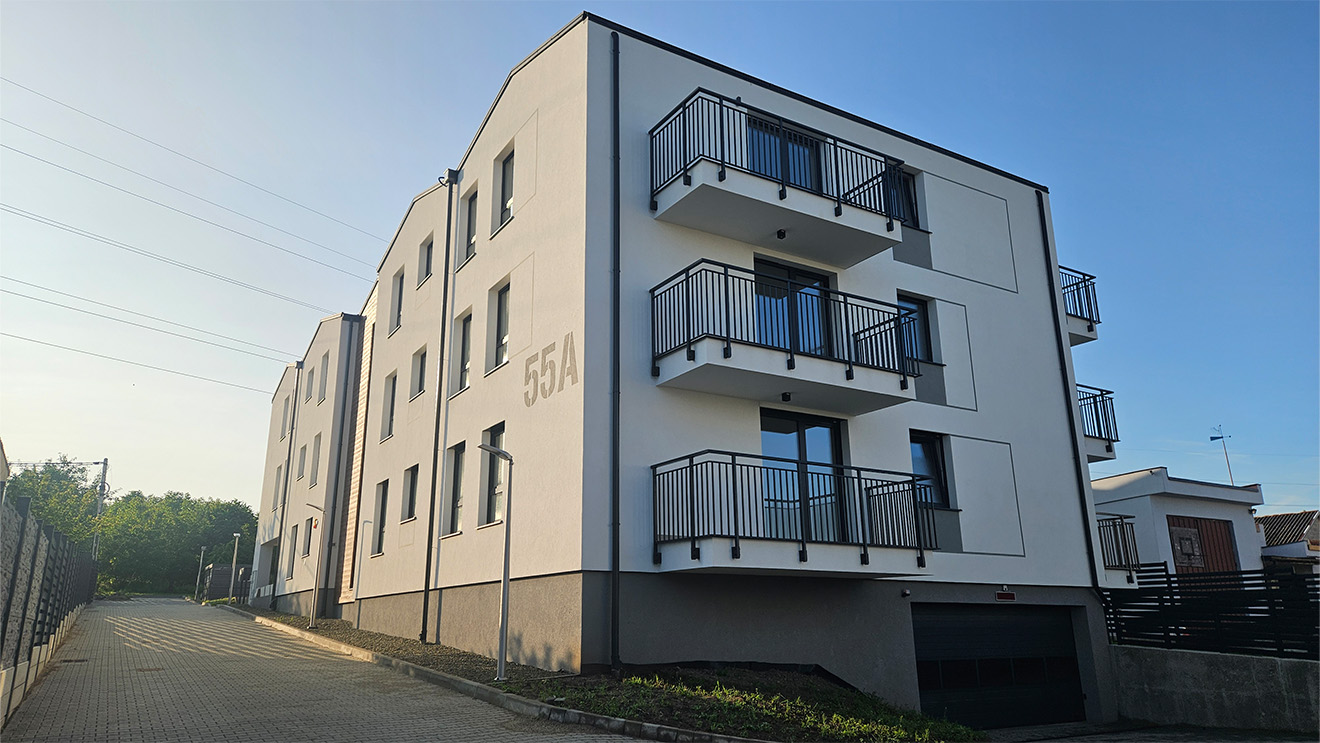

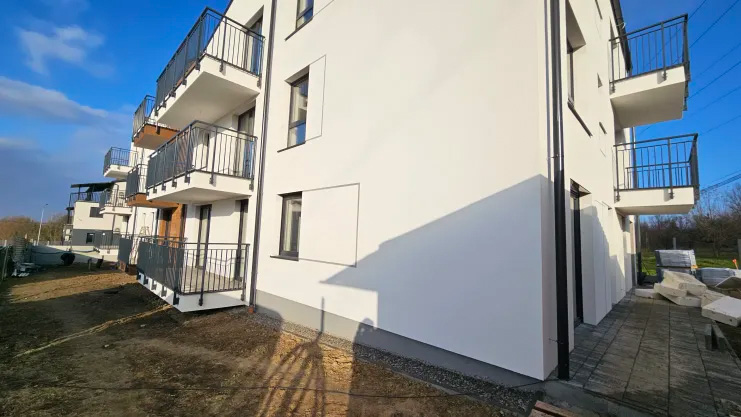

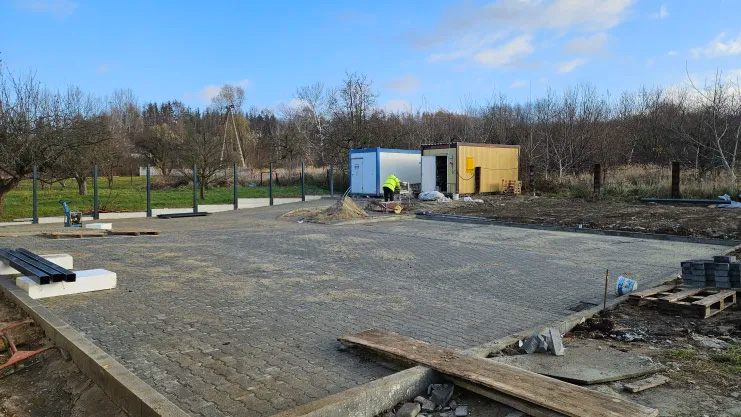

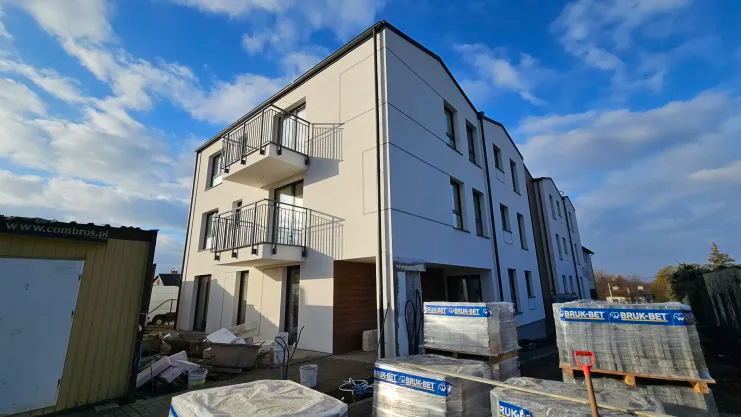

19 listopada 2024 r.

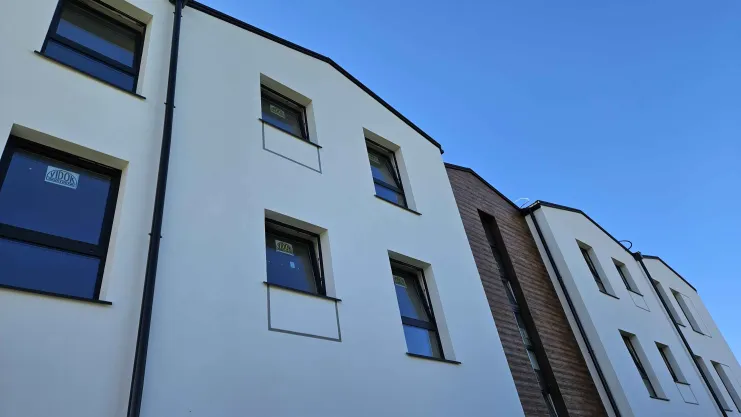

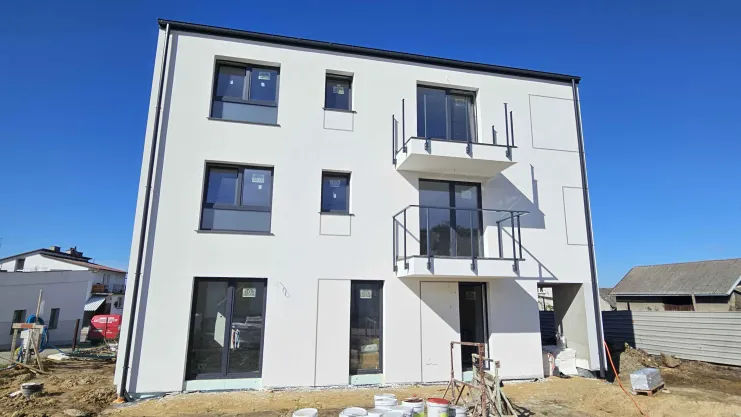

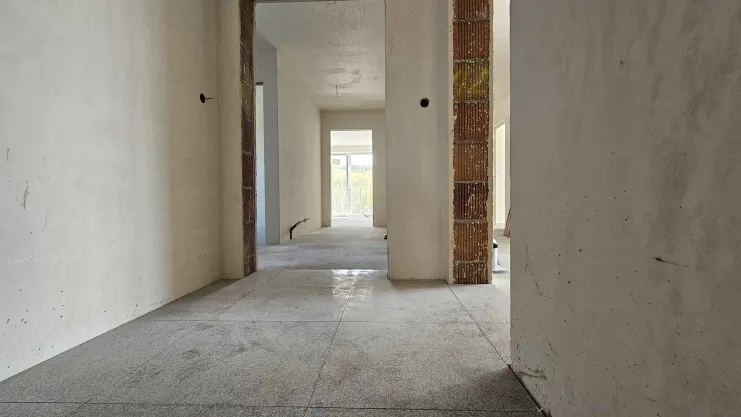

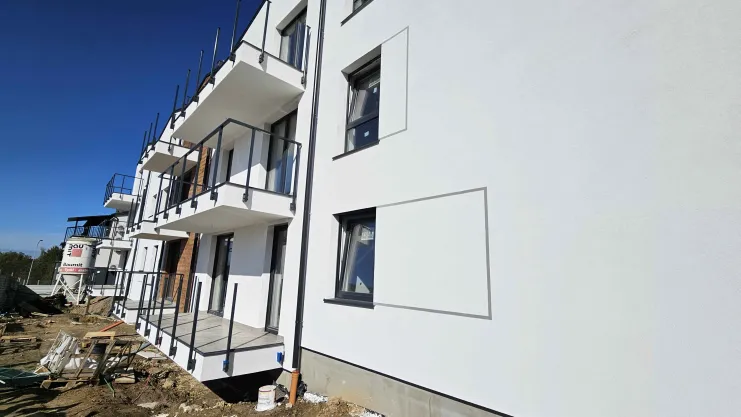

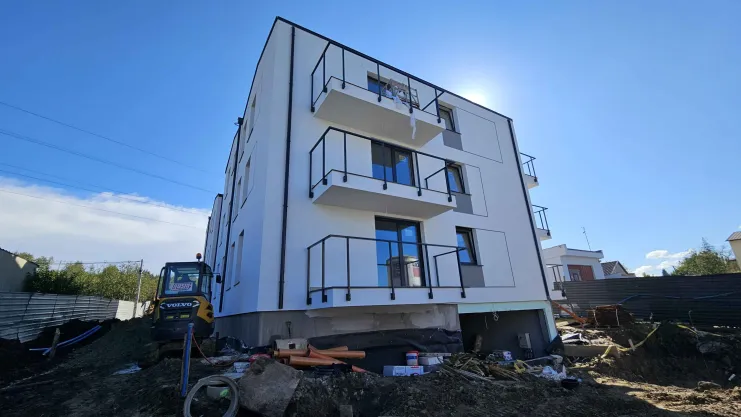

30 września 2024 r.

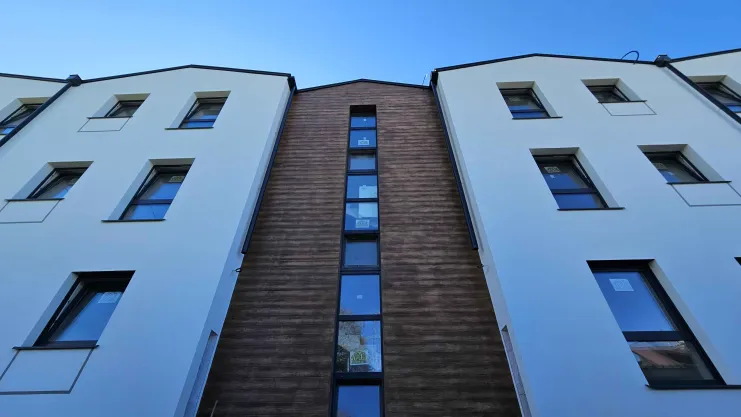

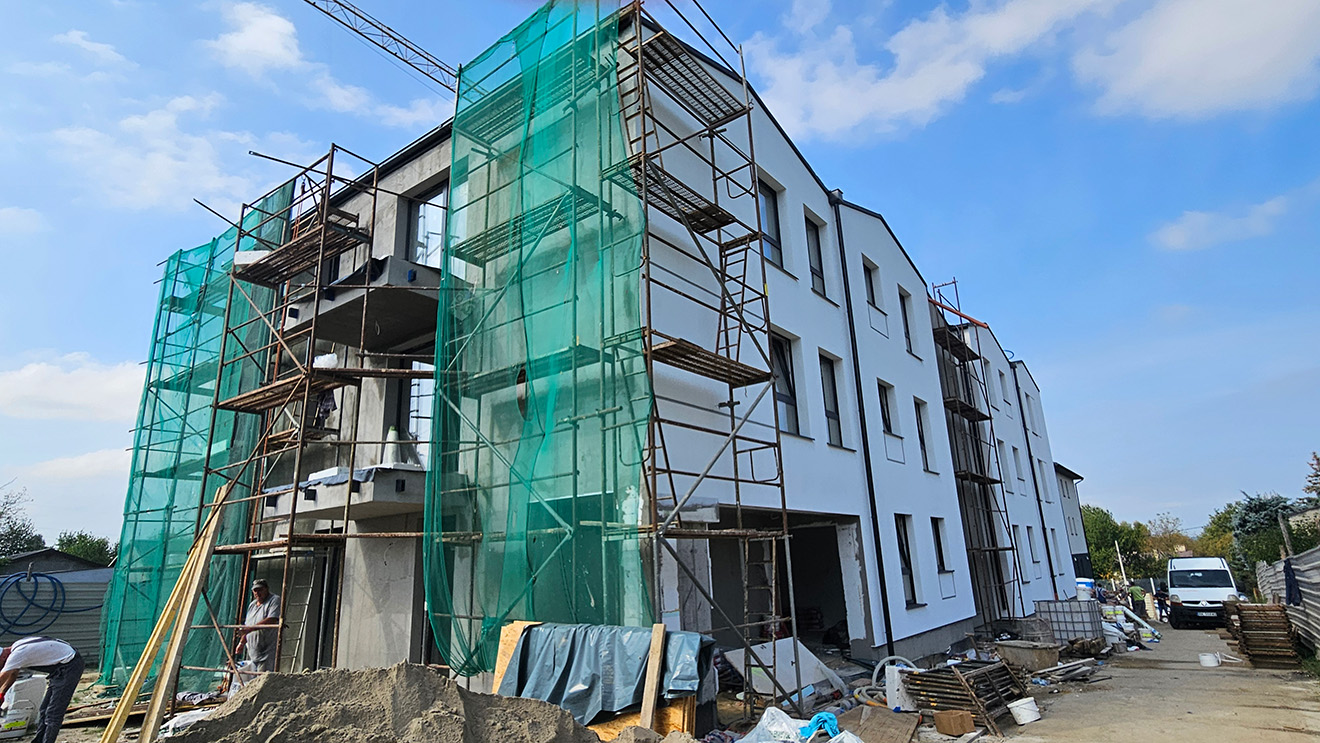

27 sierpnia 2024 r.

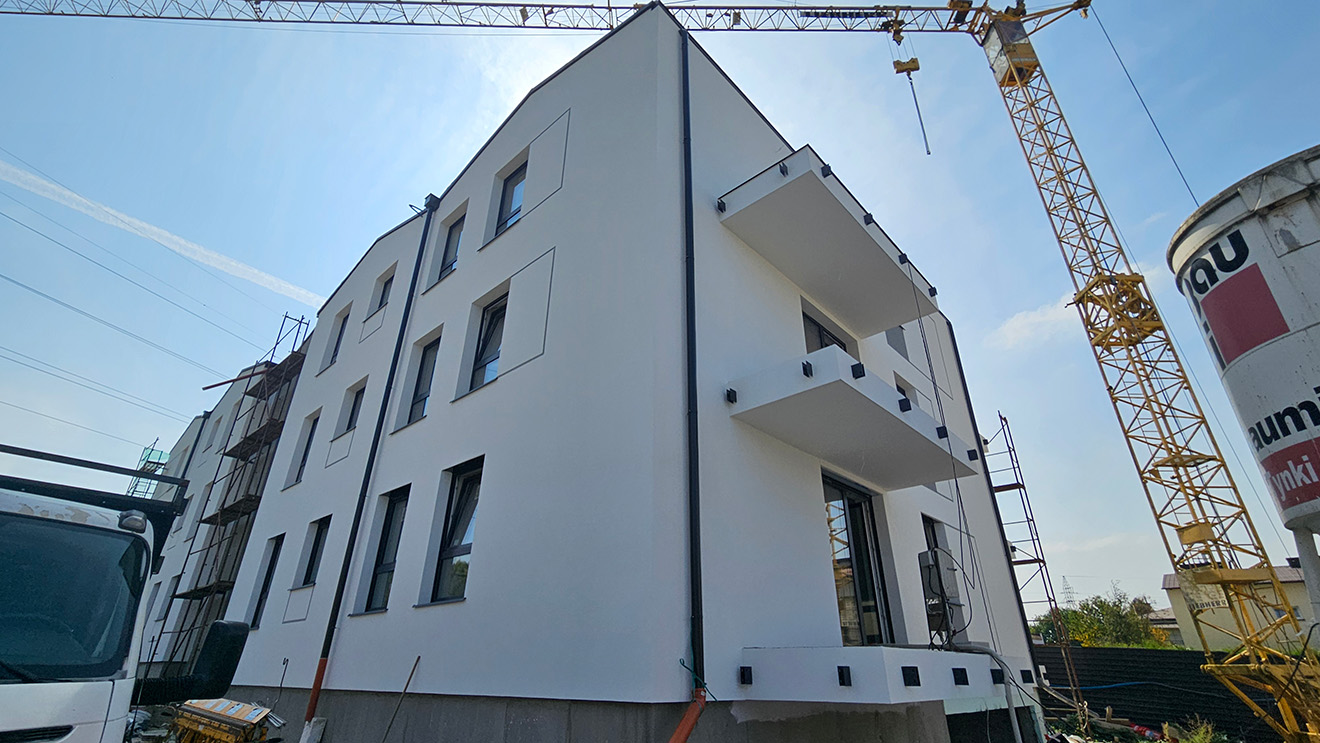

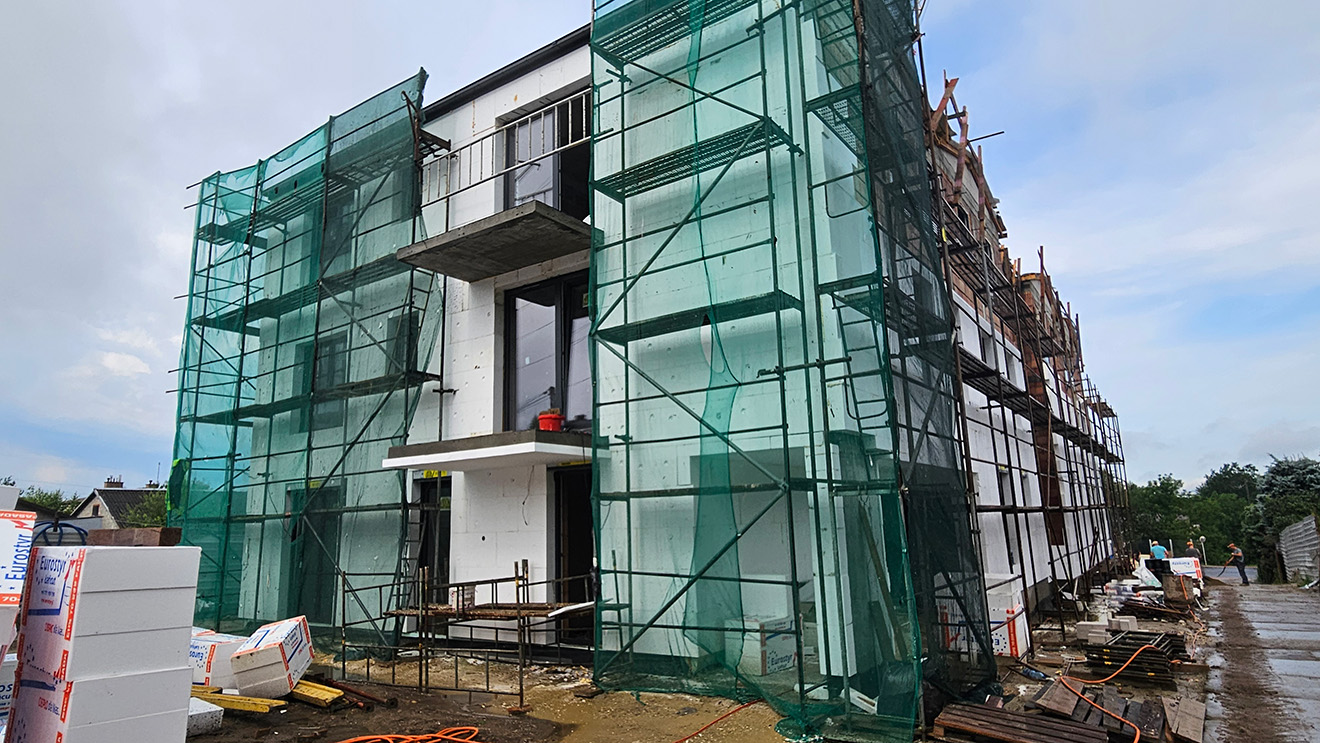

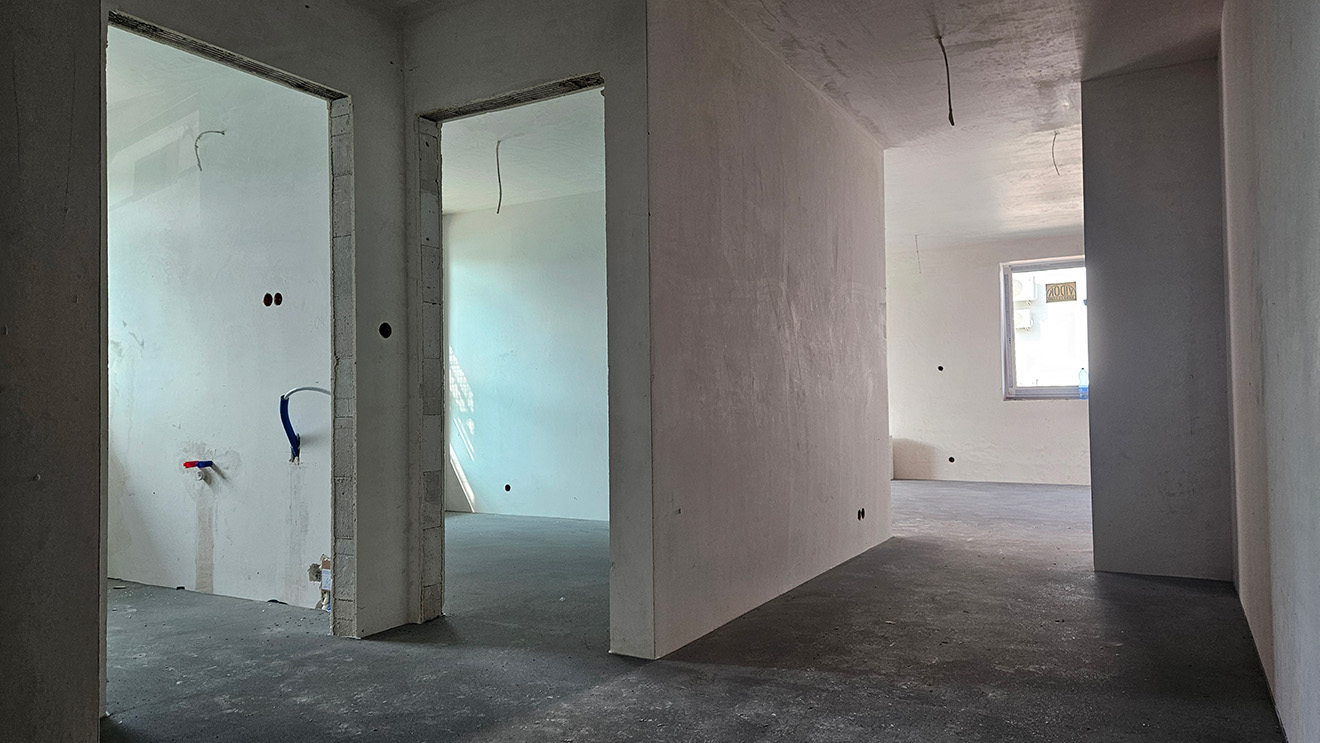

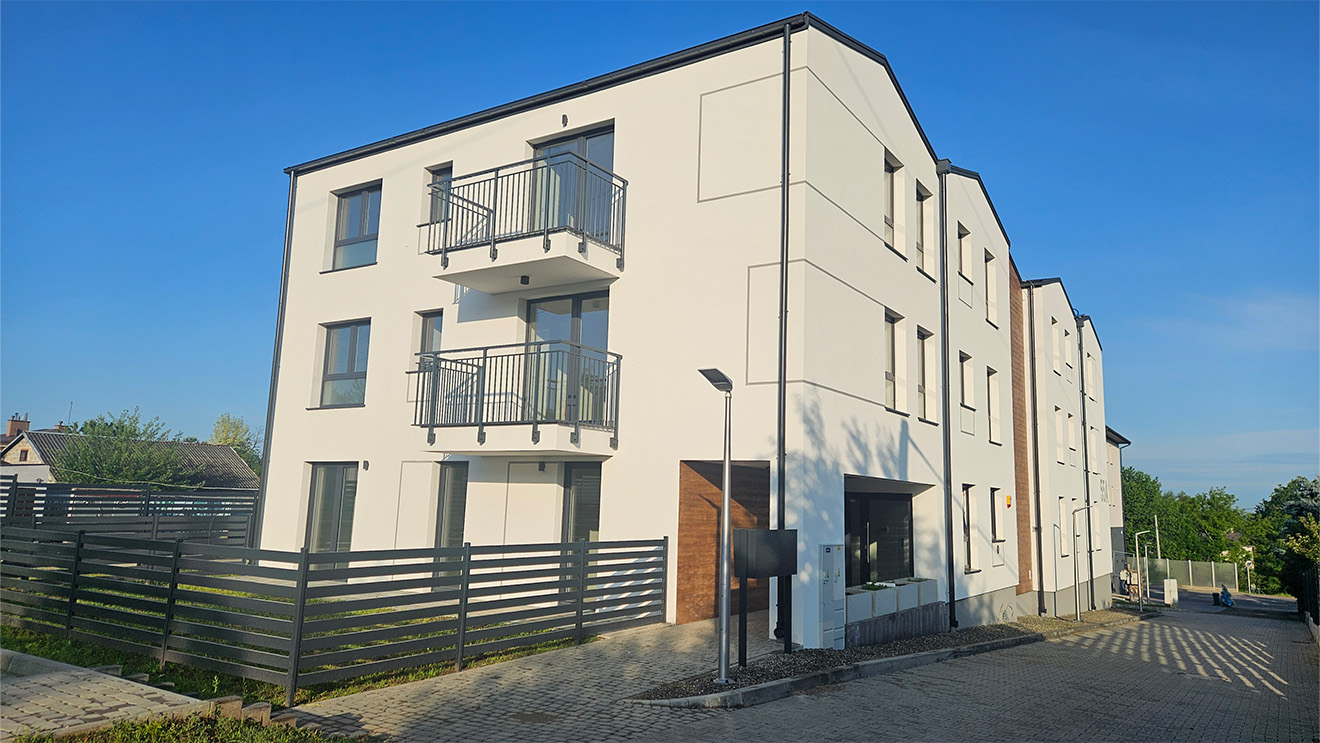

Zakończono krycie dachu, ocieplenie budynku, ścianki działowe, tynki i wylewki na poziomach 0 i 1, a także zamontowano windę. W trakcie wykonywania elewacja budynku, tynki i wylewki na poziomie 2, instalacje elektryczne i sanitarne na poziomie 2, balustrady na balkonach oraz warstwy wykończeniowe balkonów. Trwa więc V z VII etapów inwestycji.

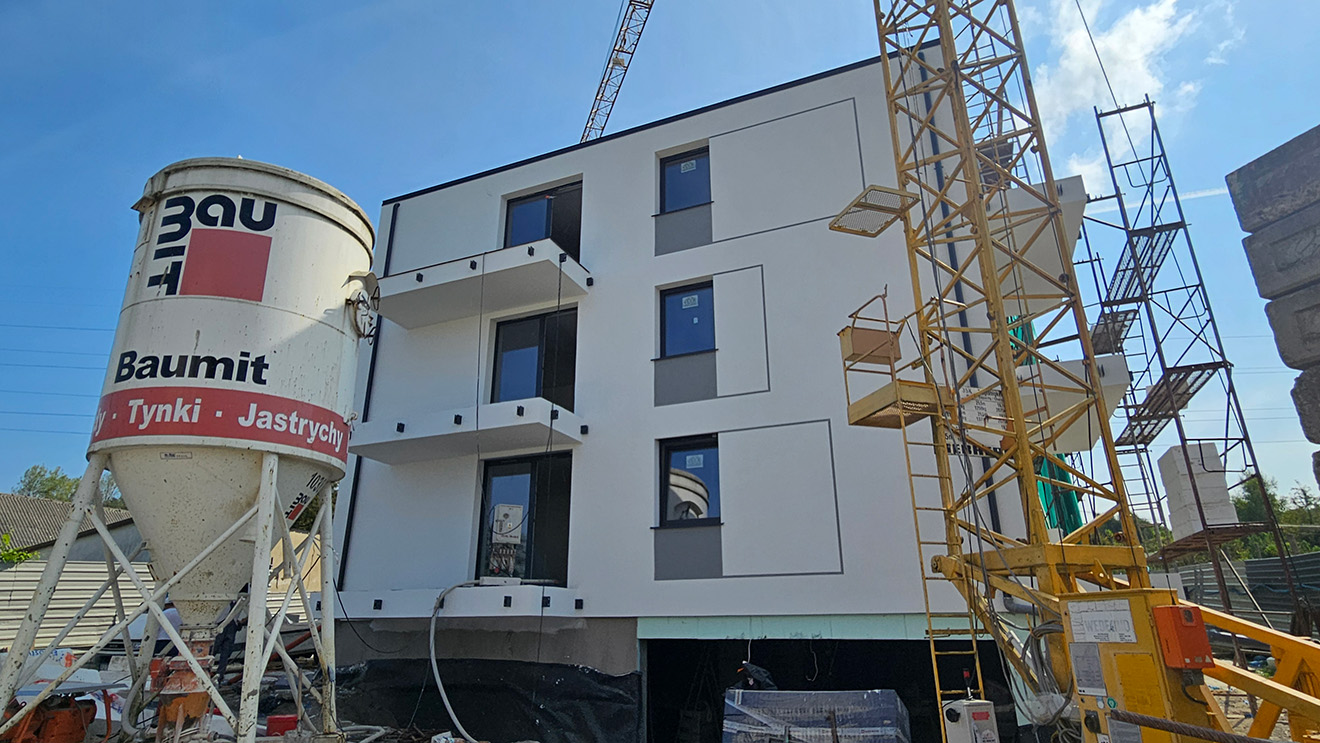

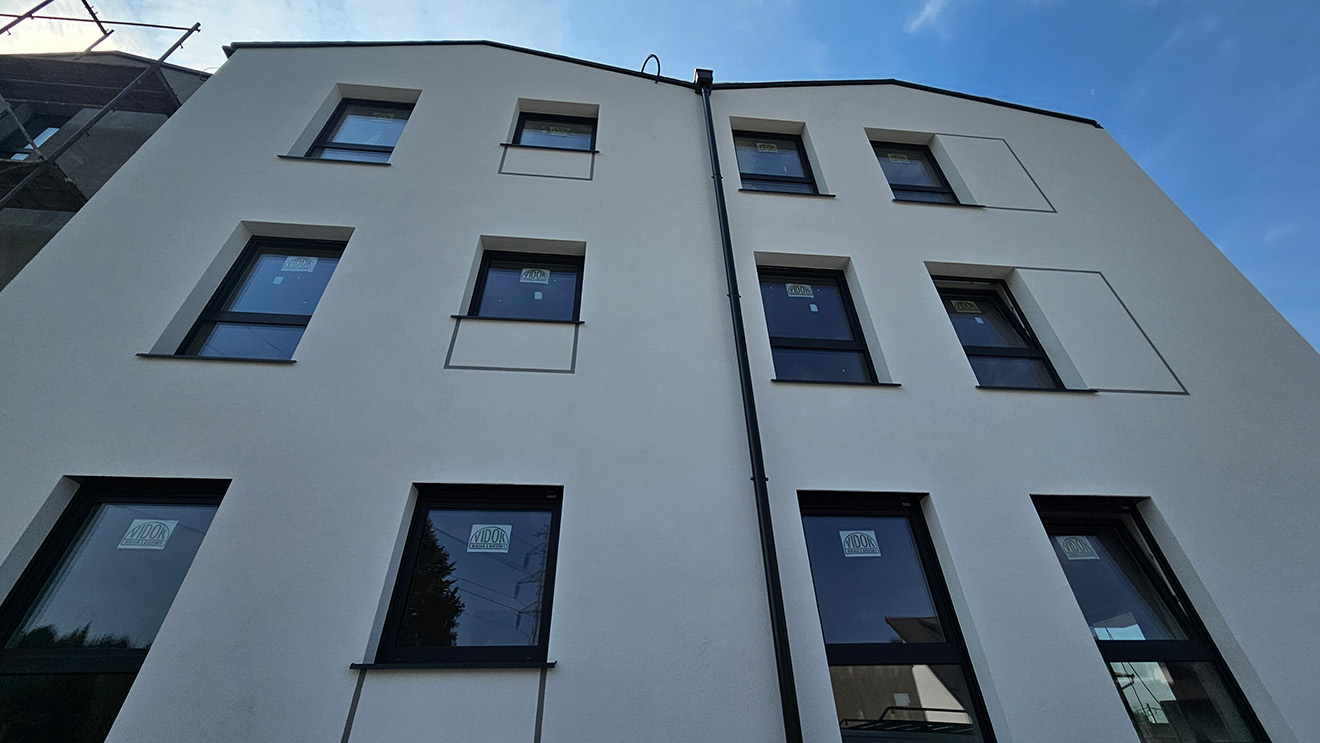

17 lipca 2024 r.

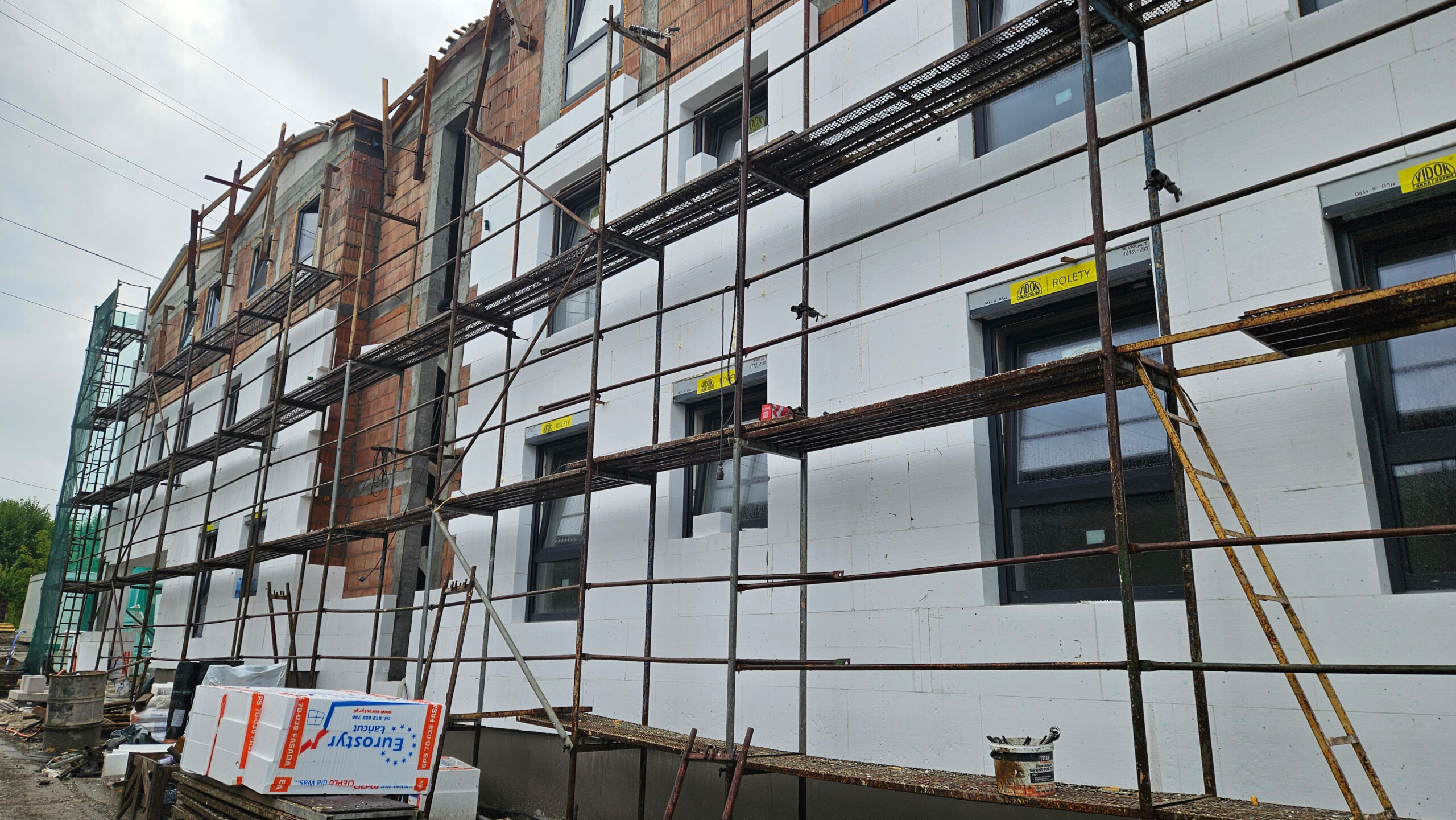

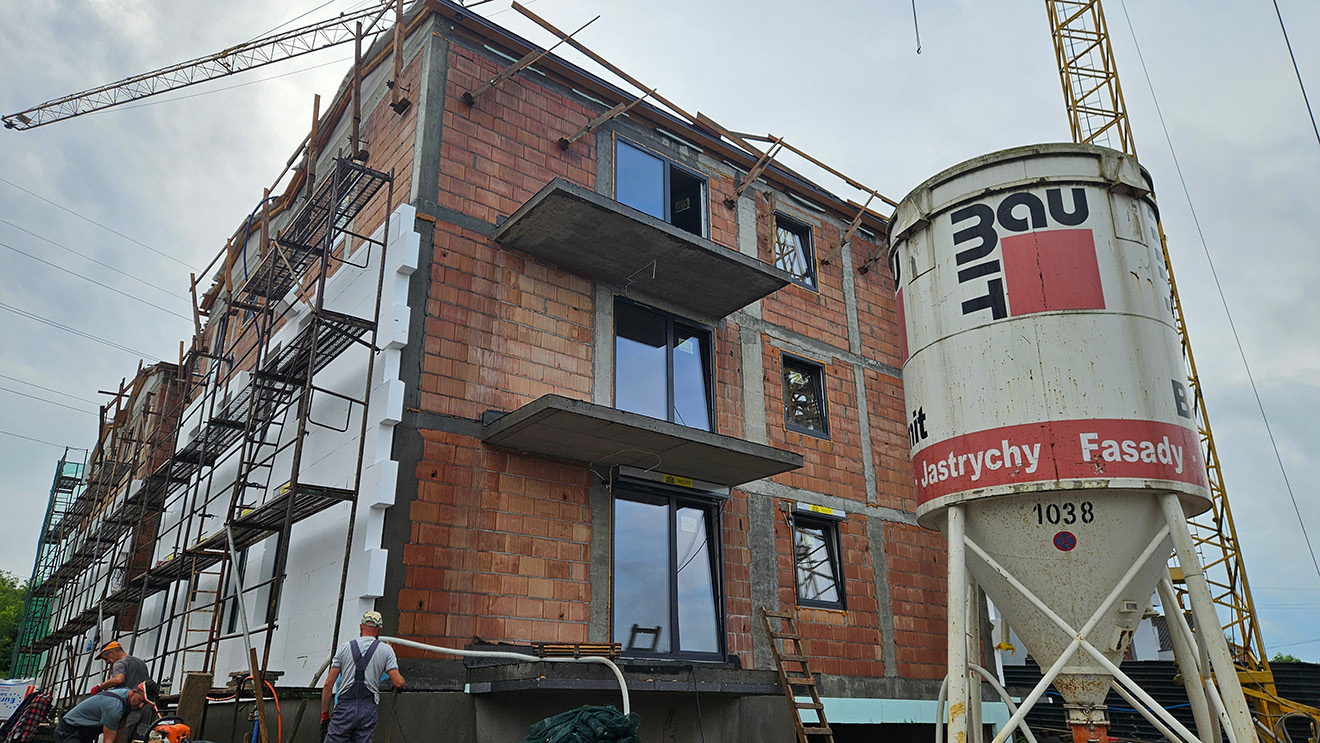

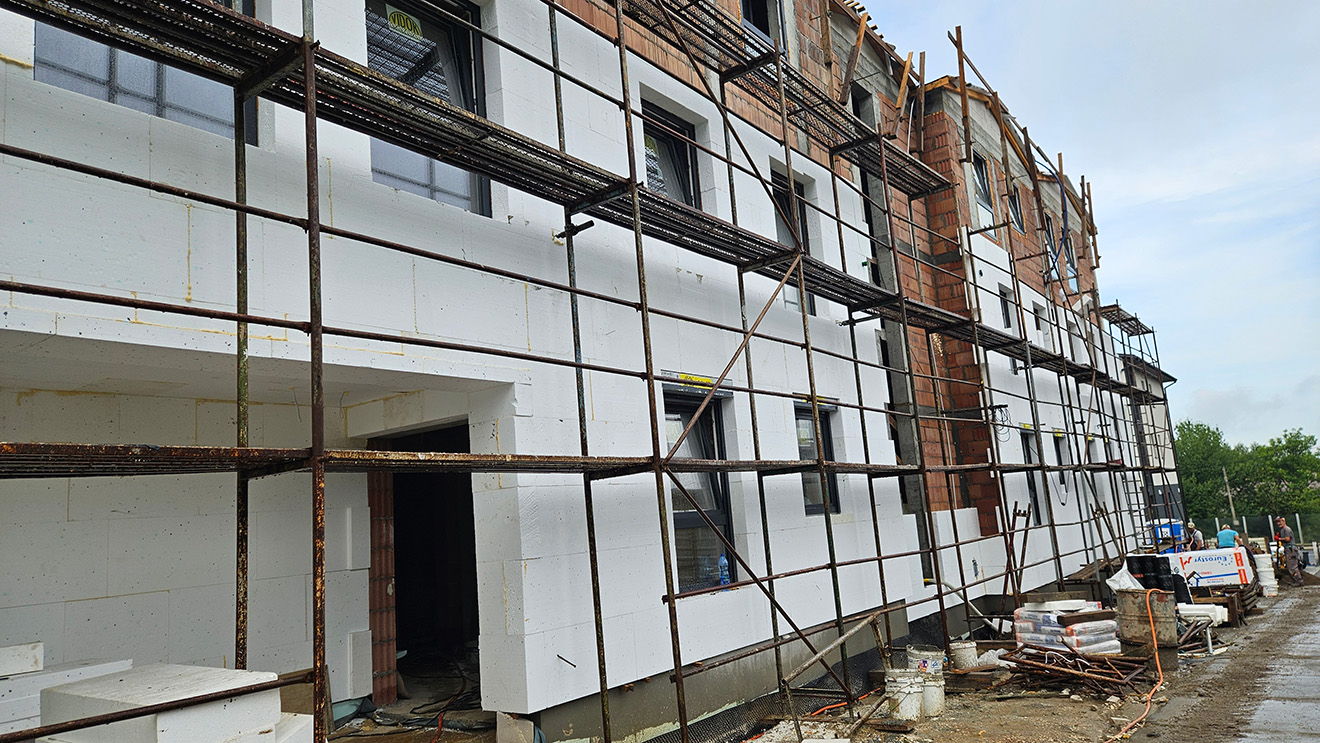

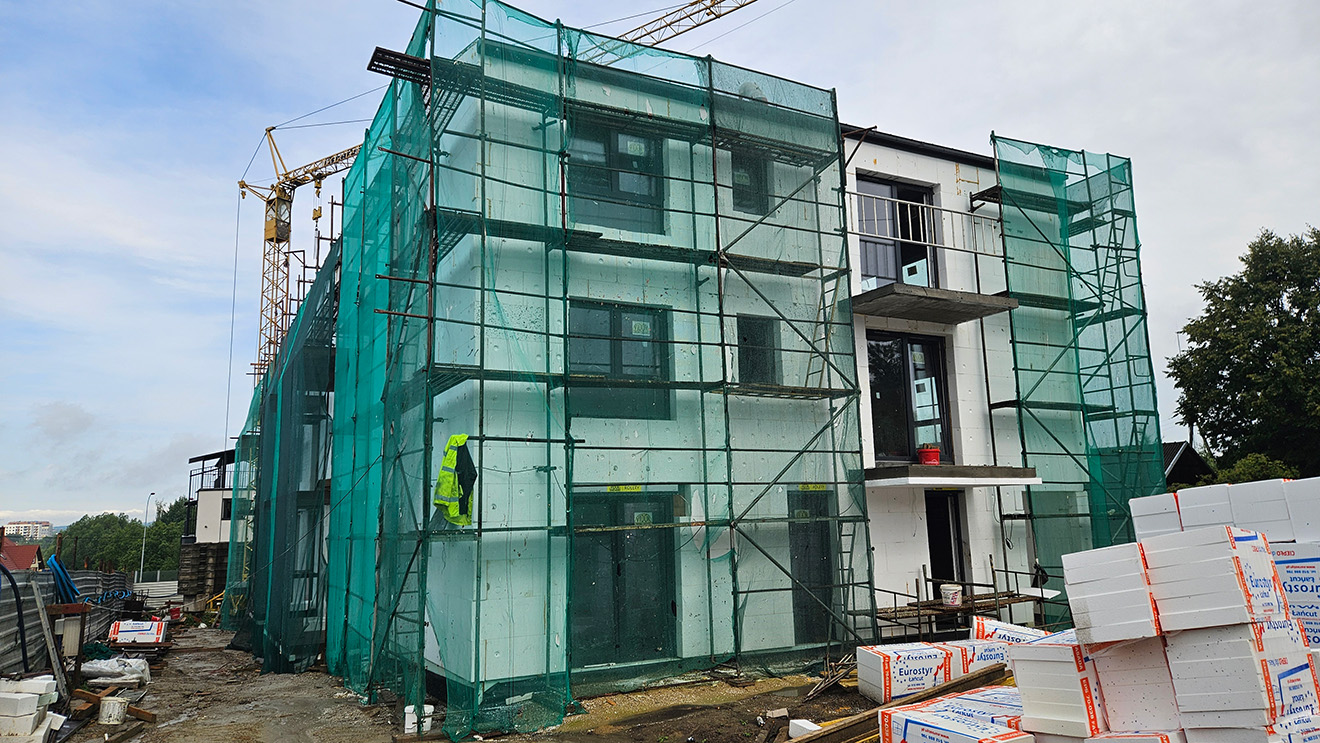

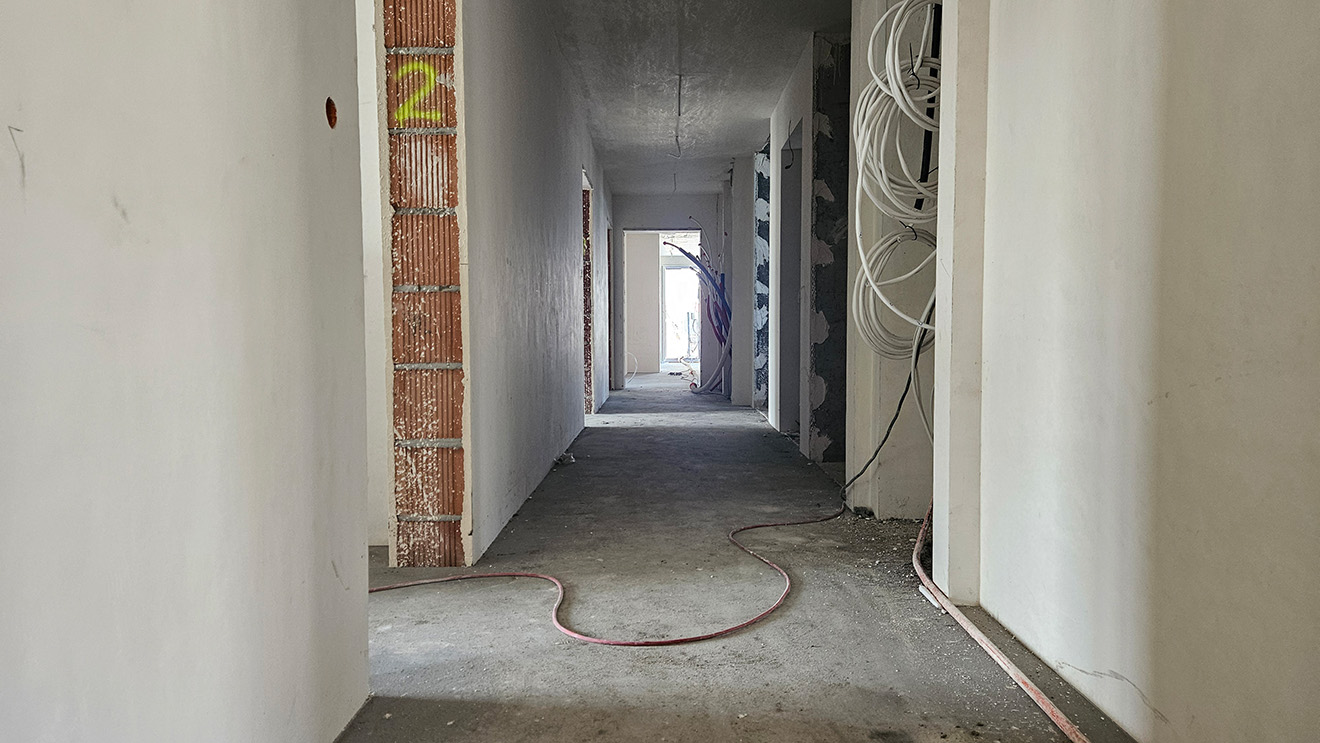

Zakończono ściany konstrukcyjne poziomu 2, konstrukcję dachu oraz montaż stolarki okiennej dla poziomów 0, 1 i 2. W trakcie wykonywania przykrycie dachu, elewacja od strony południowej, północnej i wschodniej, ściany działowe na poziomie 2, tynki na poziomie 0 i 1, a także instalacje elektryczne i sanitarne na poziomie -1, 0 i 1.
29 maja 2024 r.

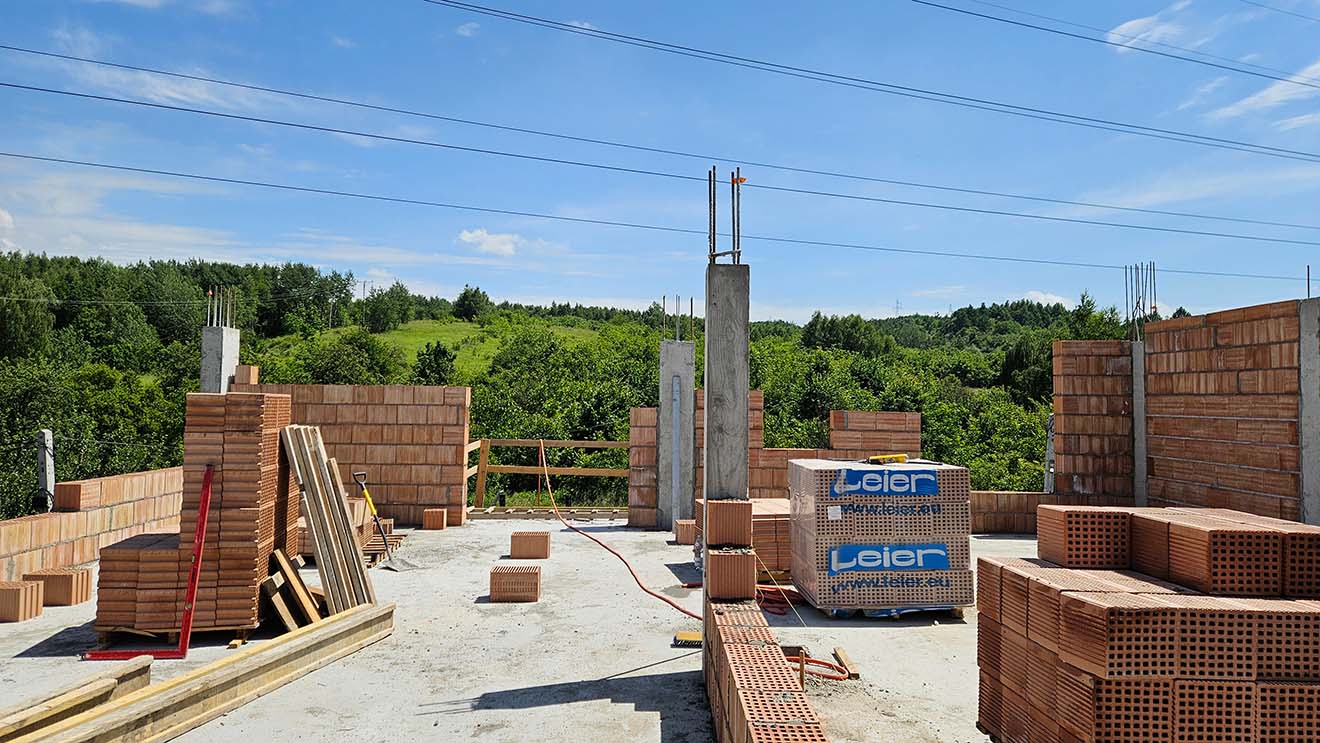

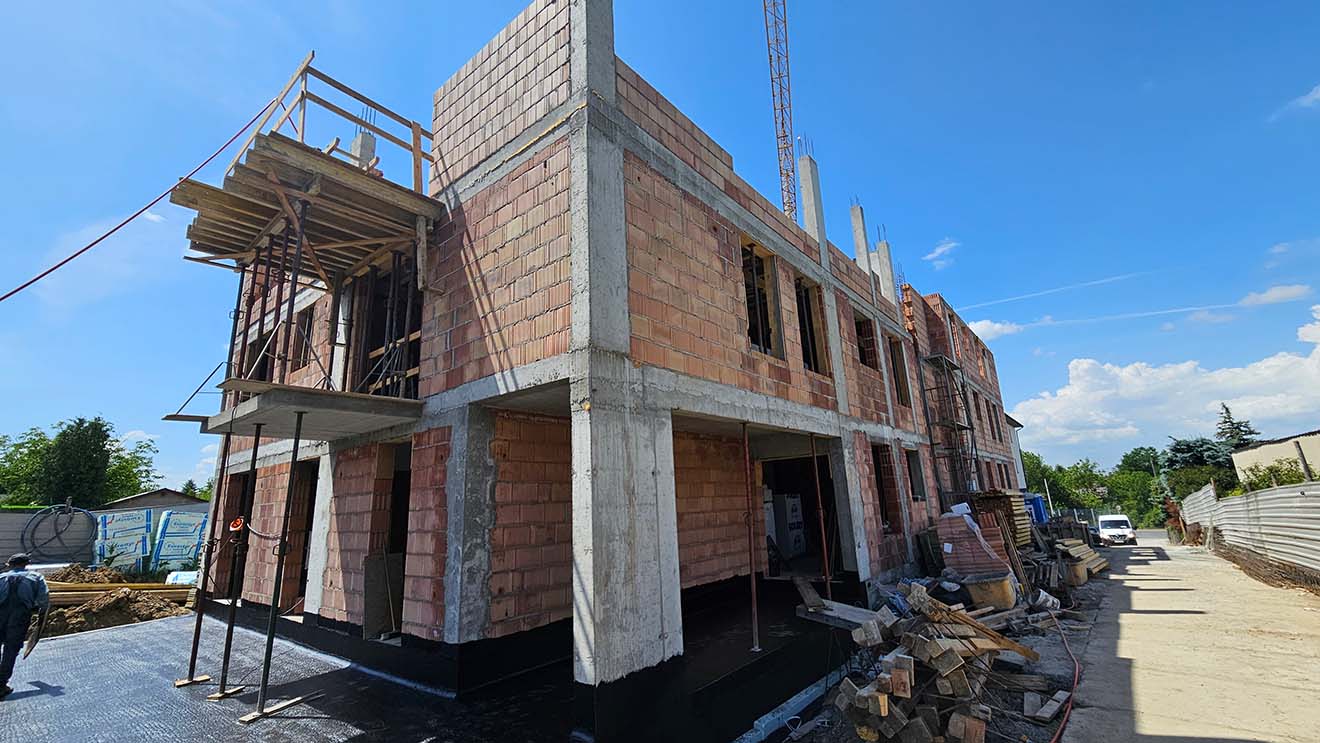

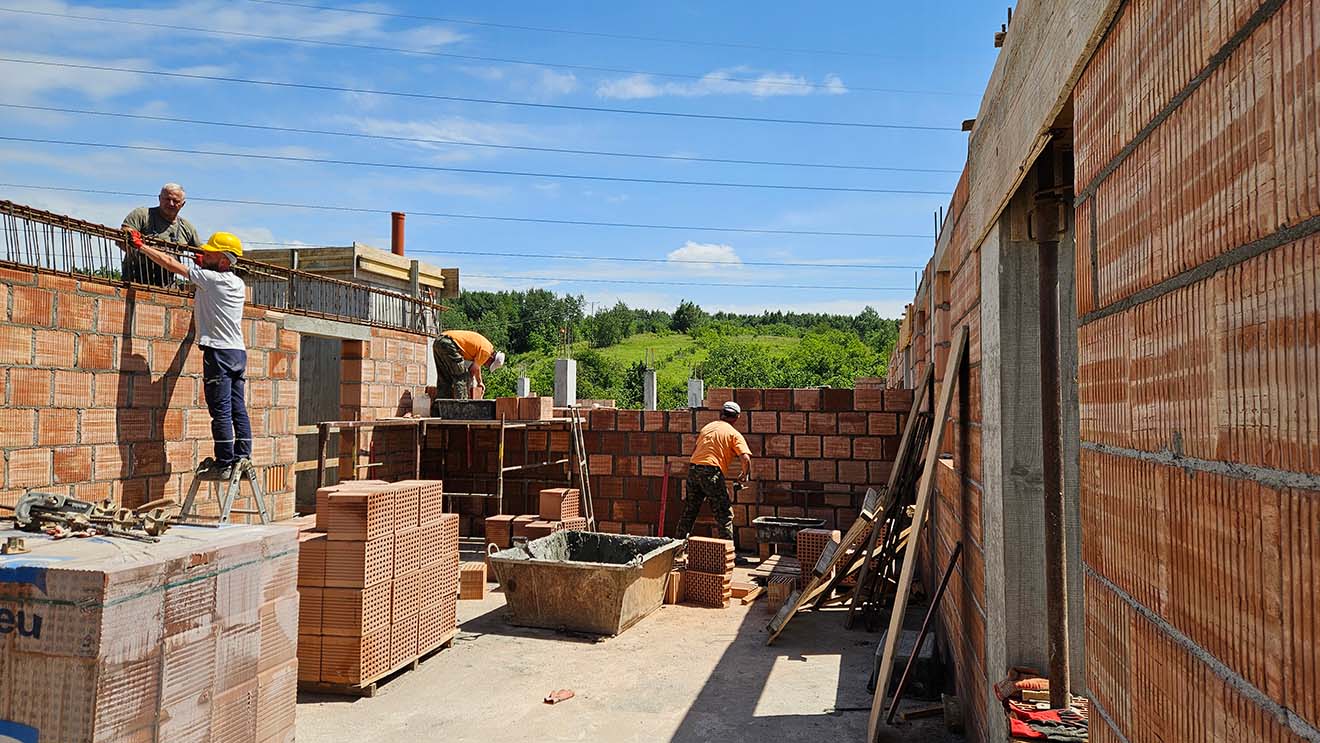

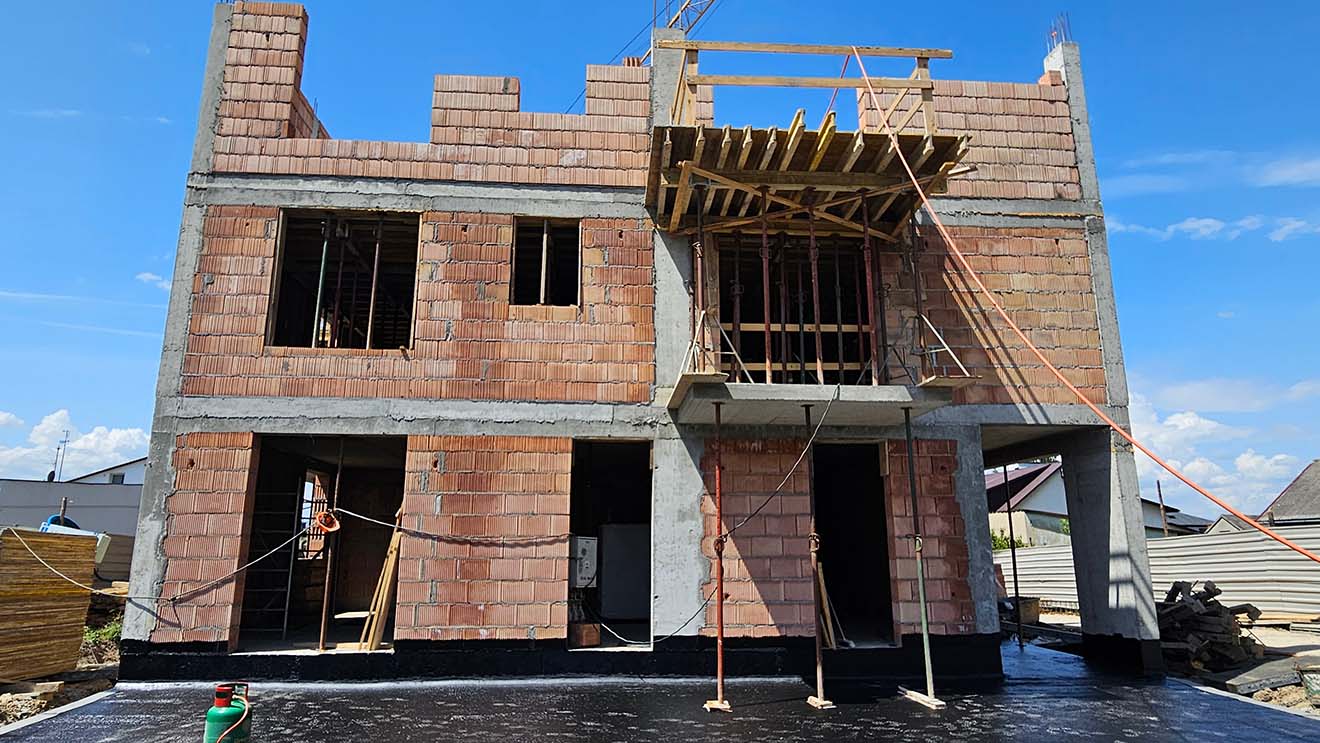

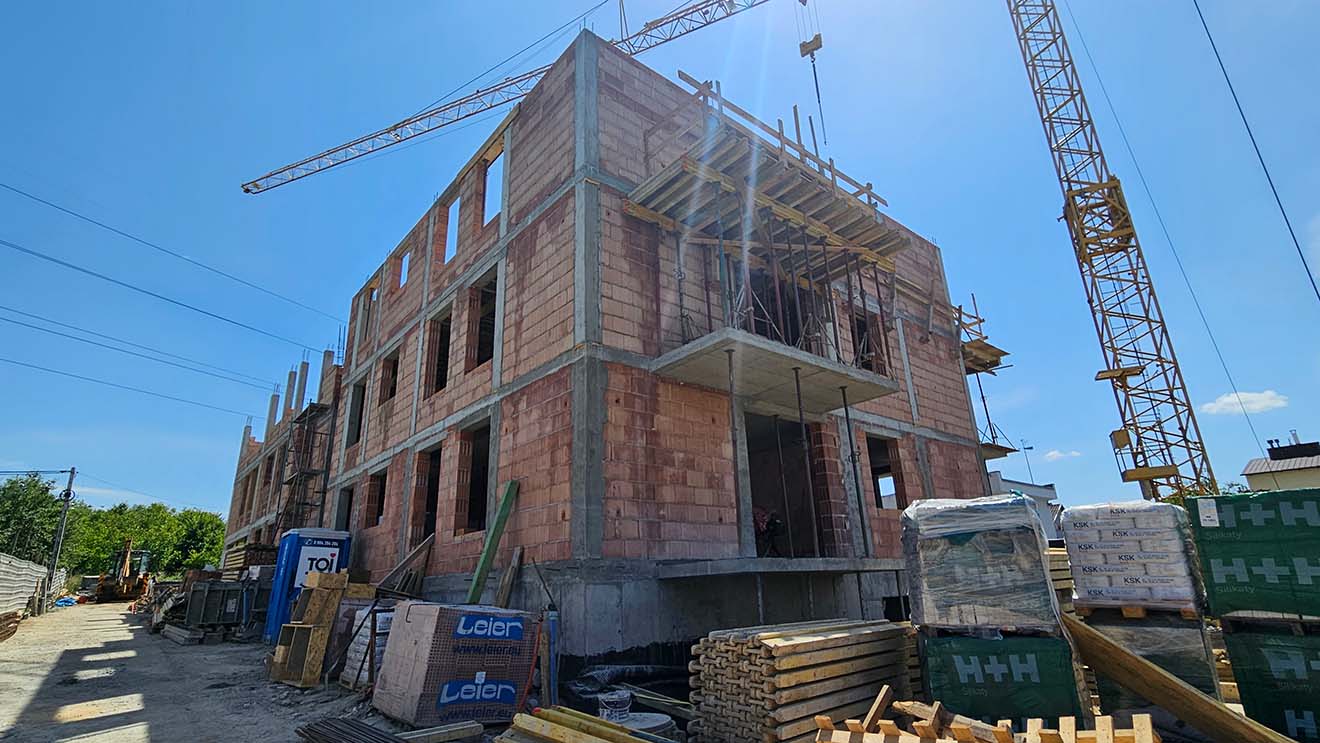

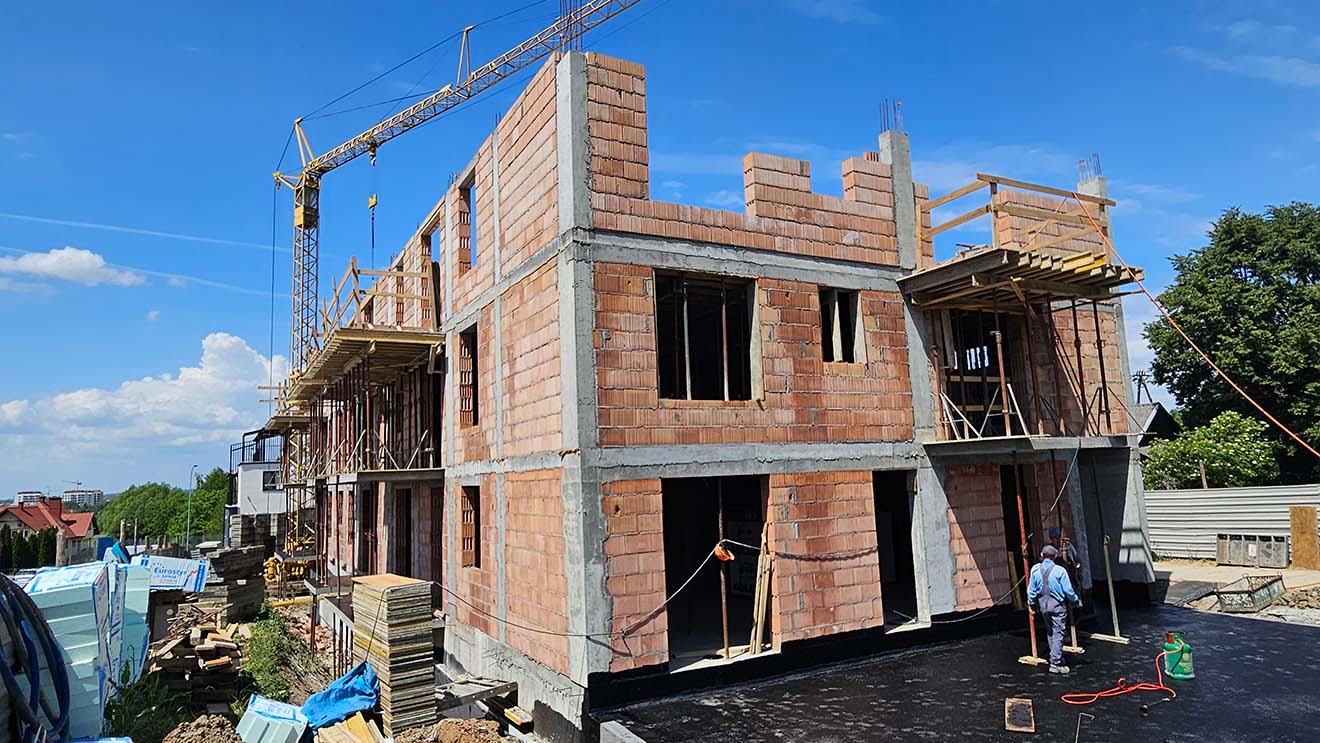

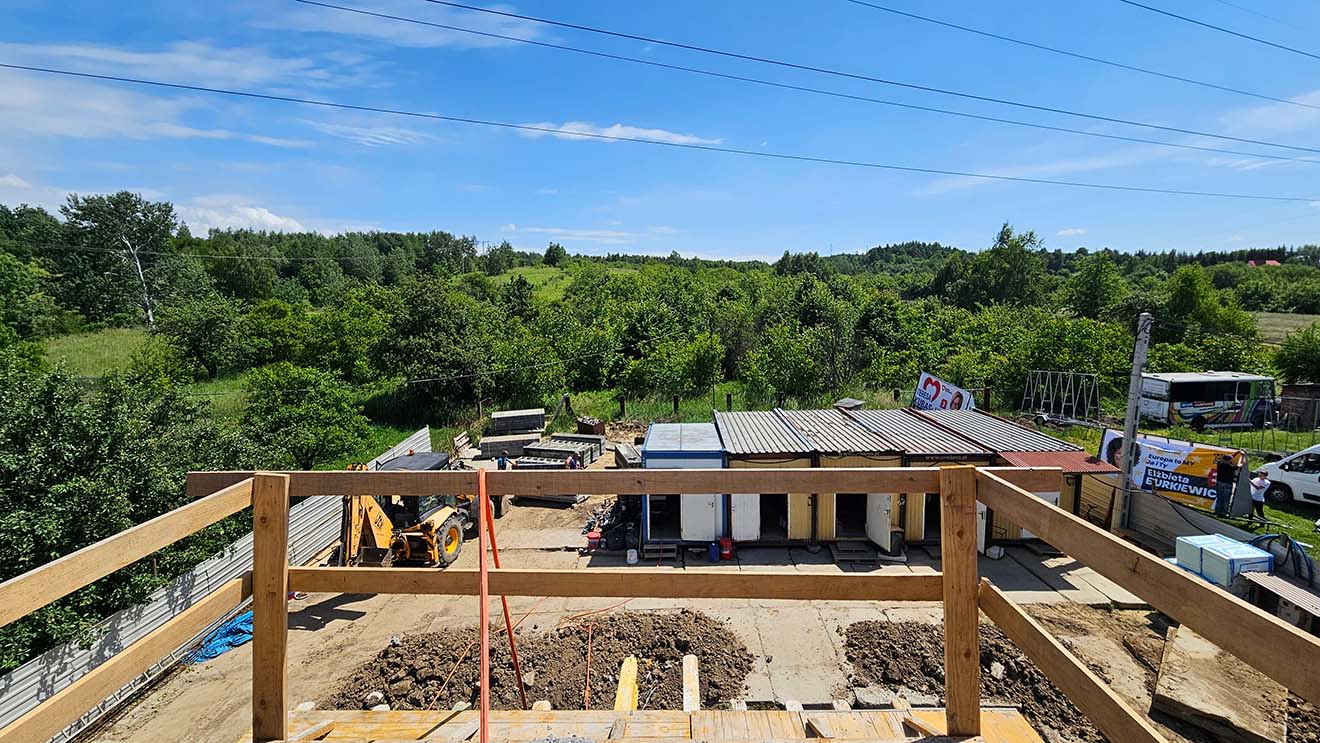

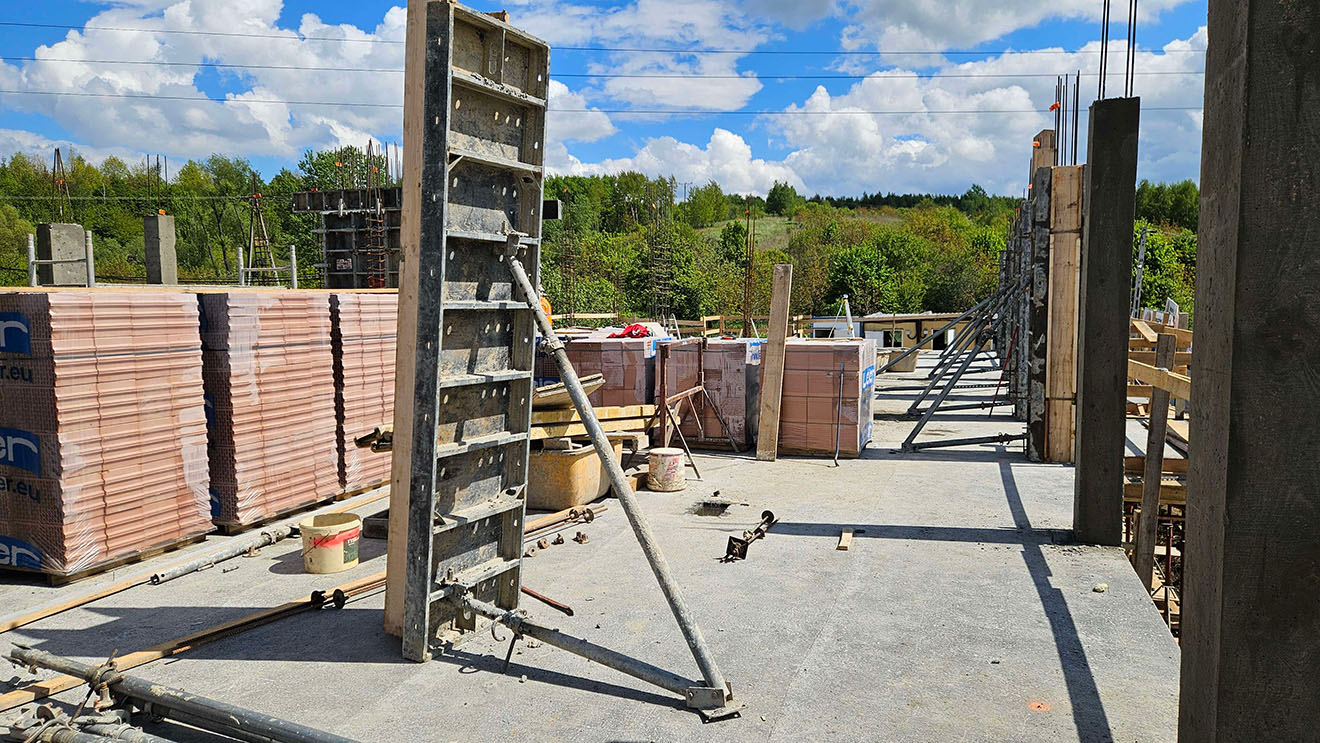

Zakończono ściany konstrukcyjne i strop poziomu 0 oraz poziomu 1. W trakcie wykonywania ściany konstrukcyjne ostatniej kondygnacji – poziomu 2. Już niedługo rozpoczynamy więc konstrukcję dachu.

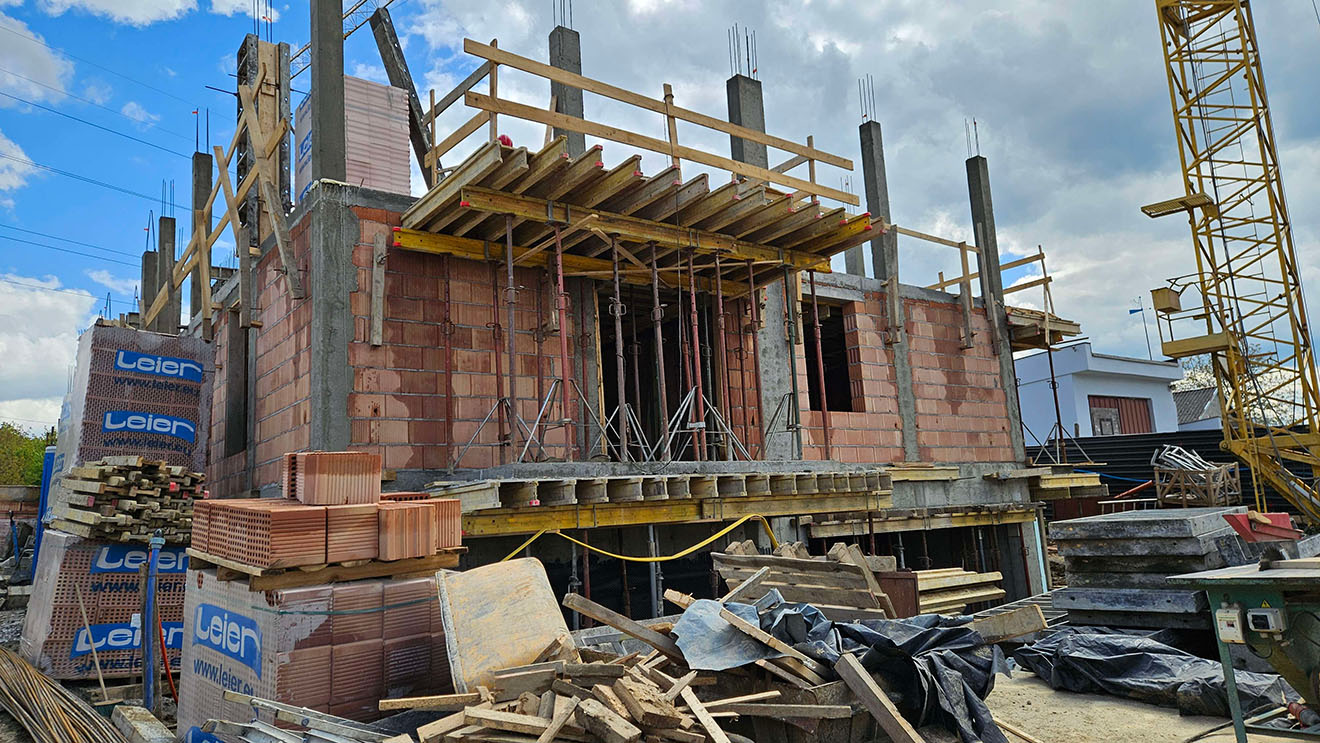

26 kwietnia 2024 r.

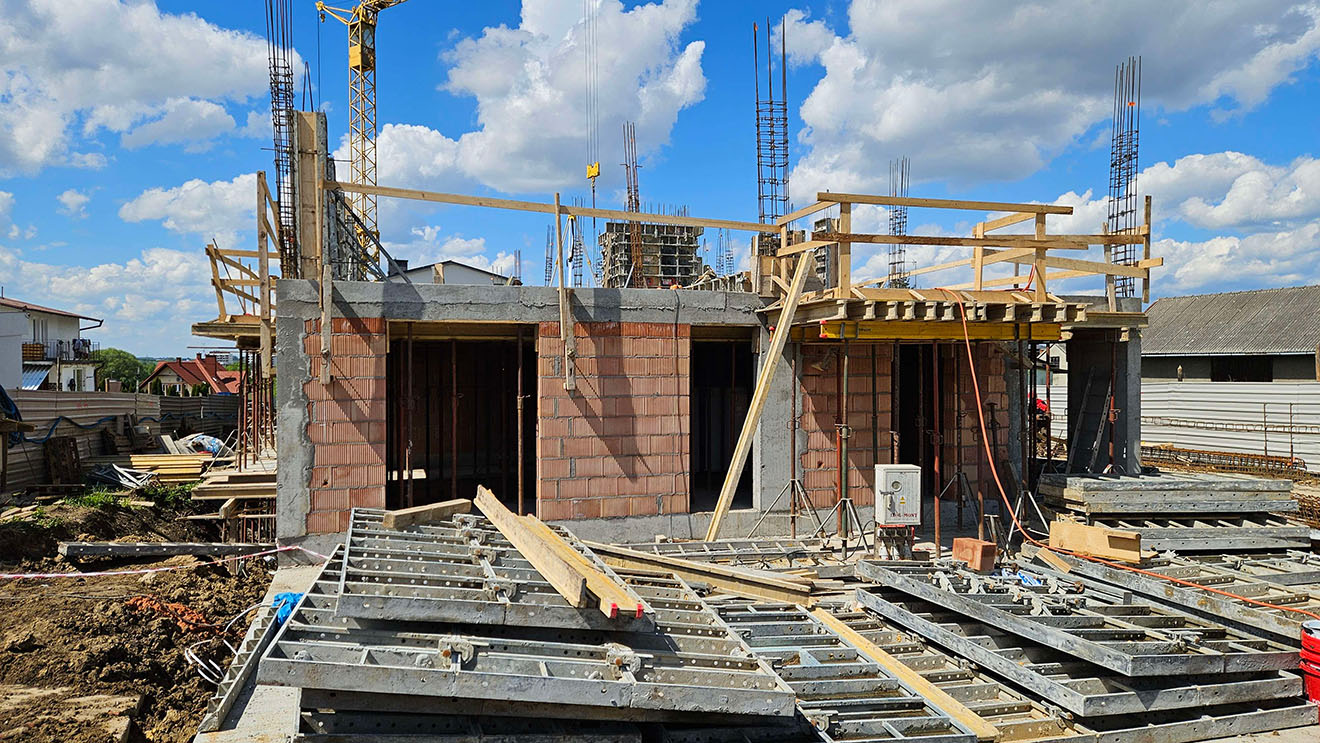

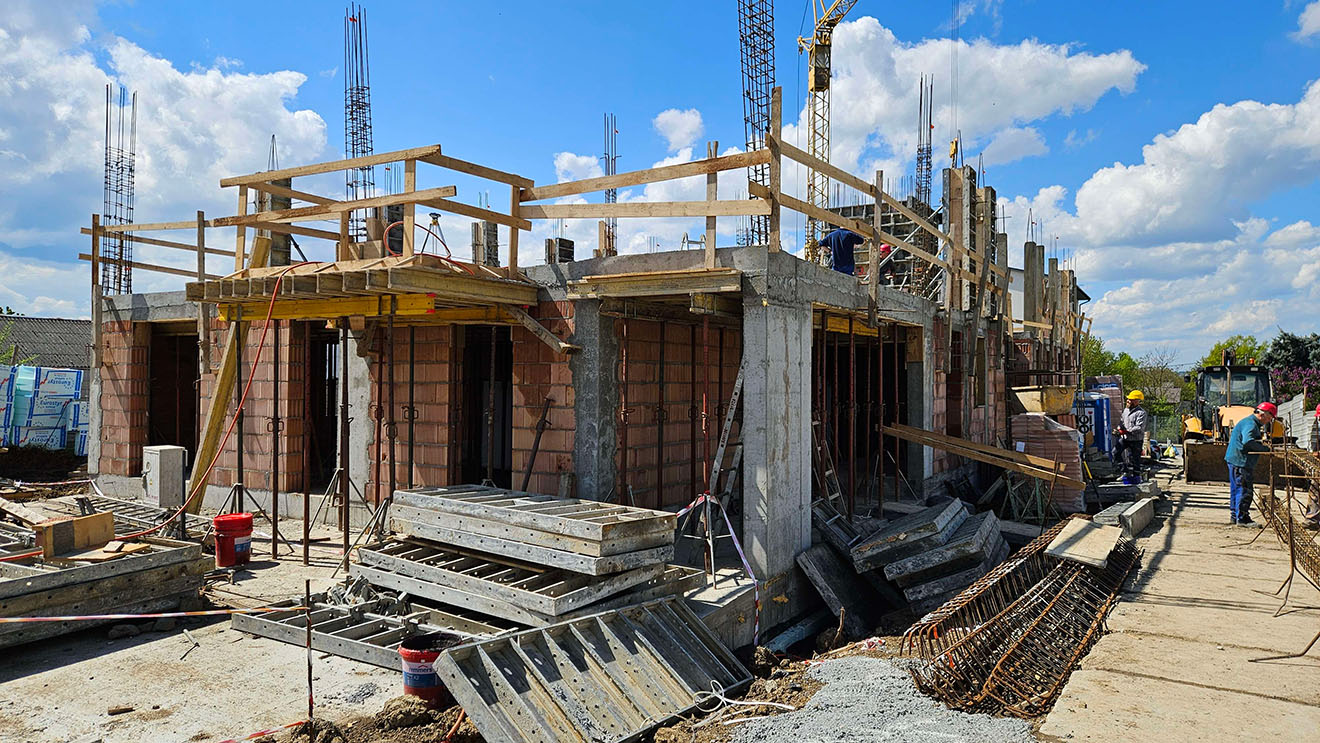

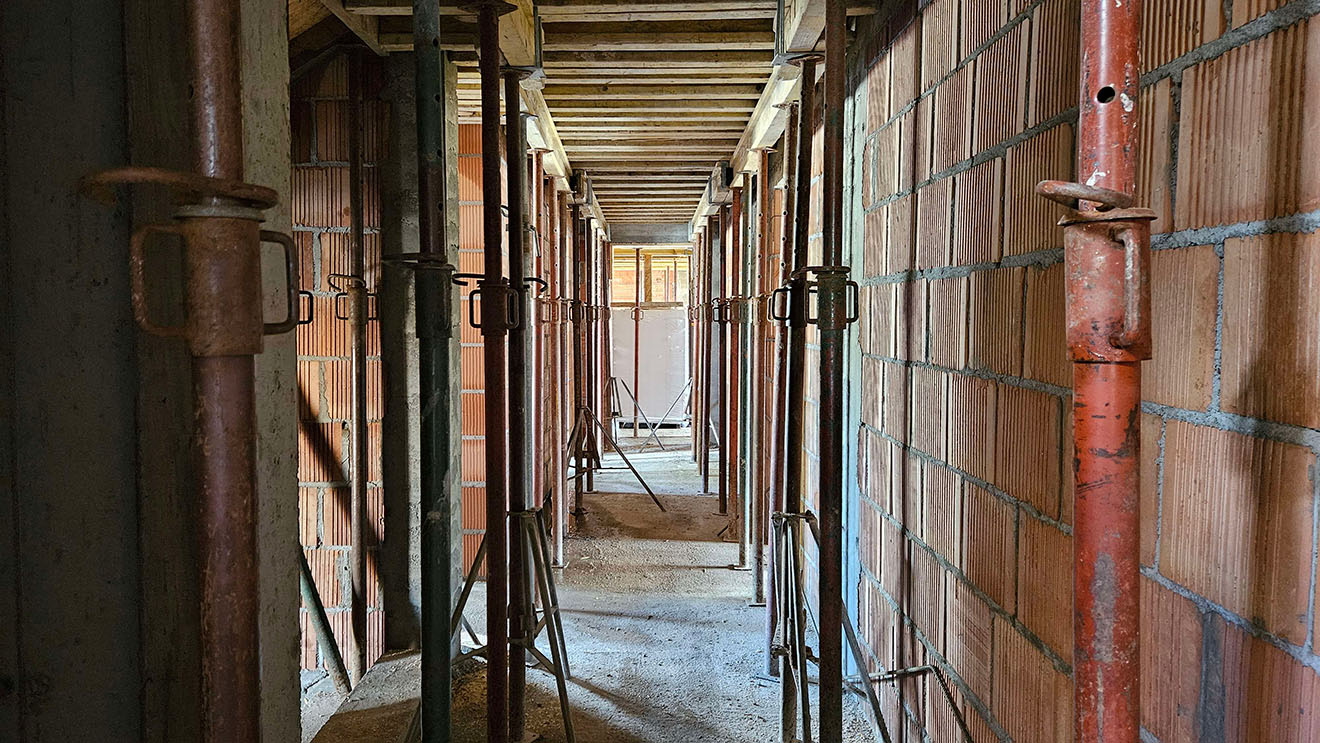

Zakończono ściany konstrukcyjne poziomu 0 oraz izolację poziomu –1. W trakcie wykonywania ściany konstrukcyjne poziomu 1.

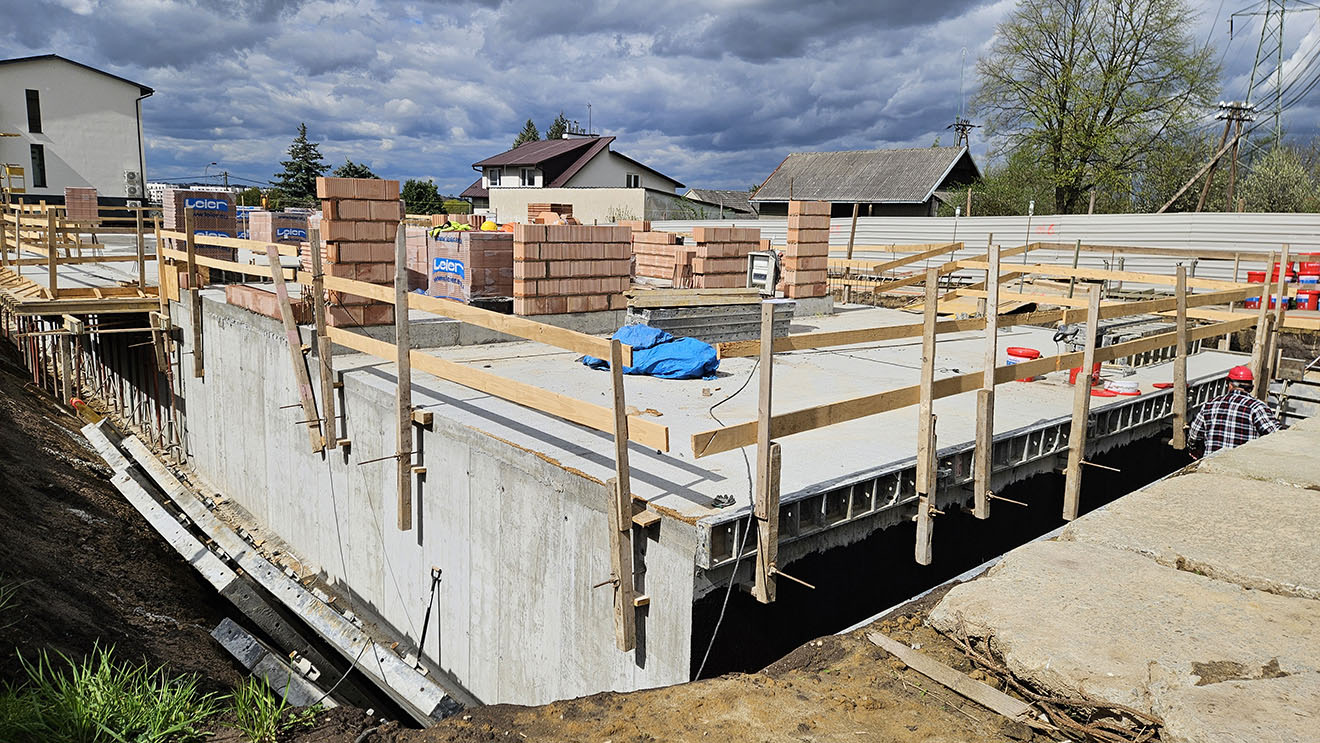

3 kwietnia 2024 r.

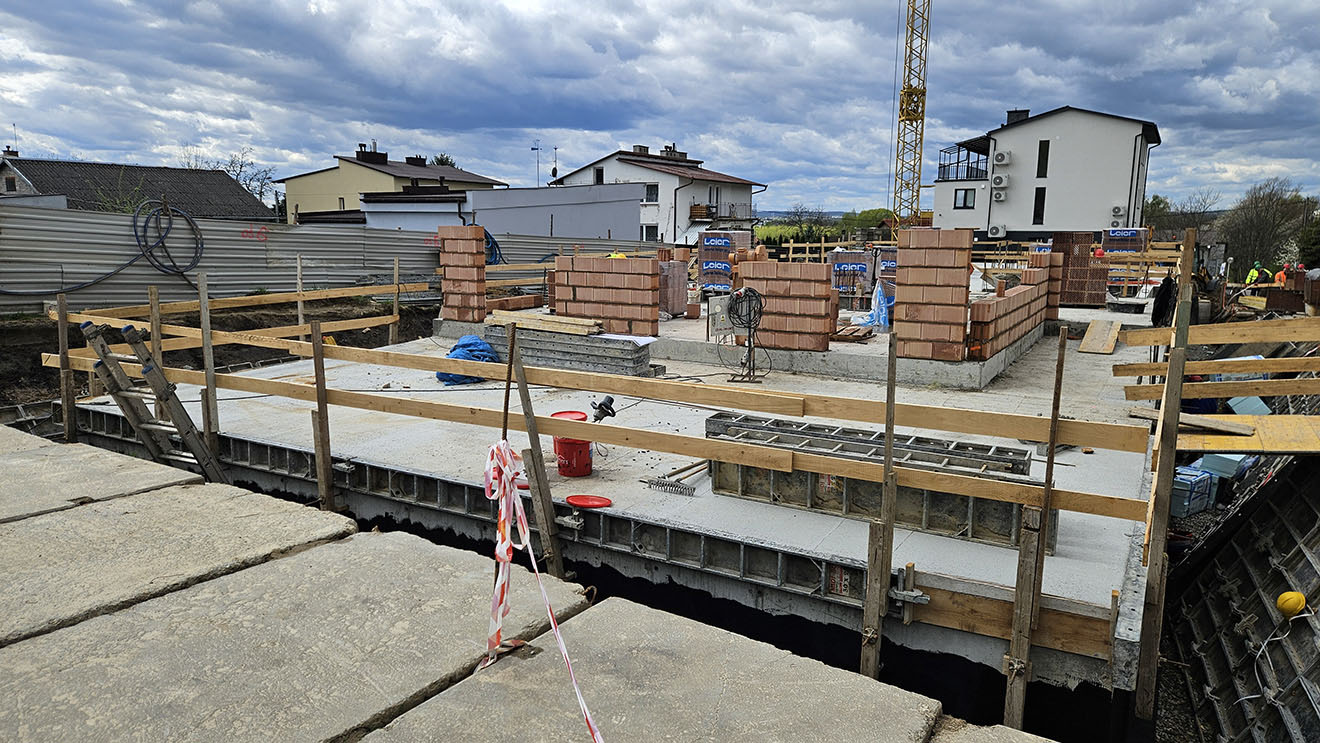

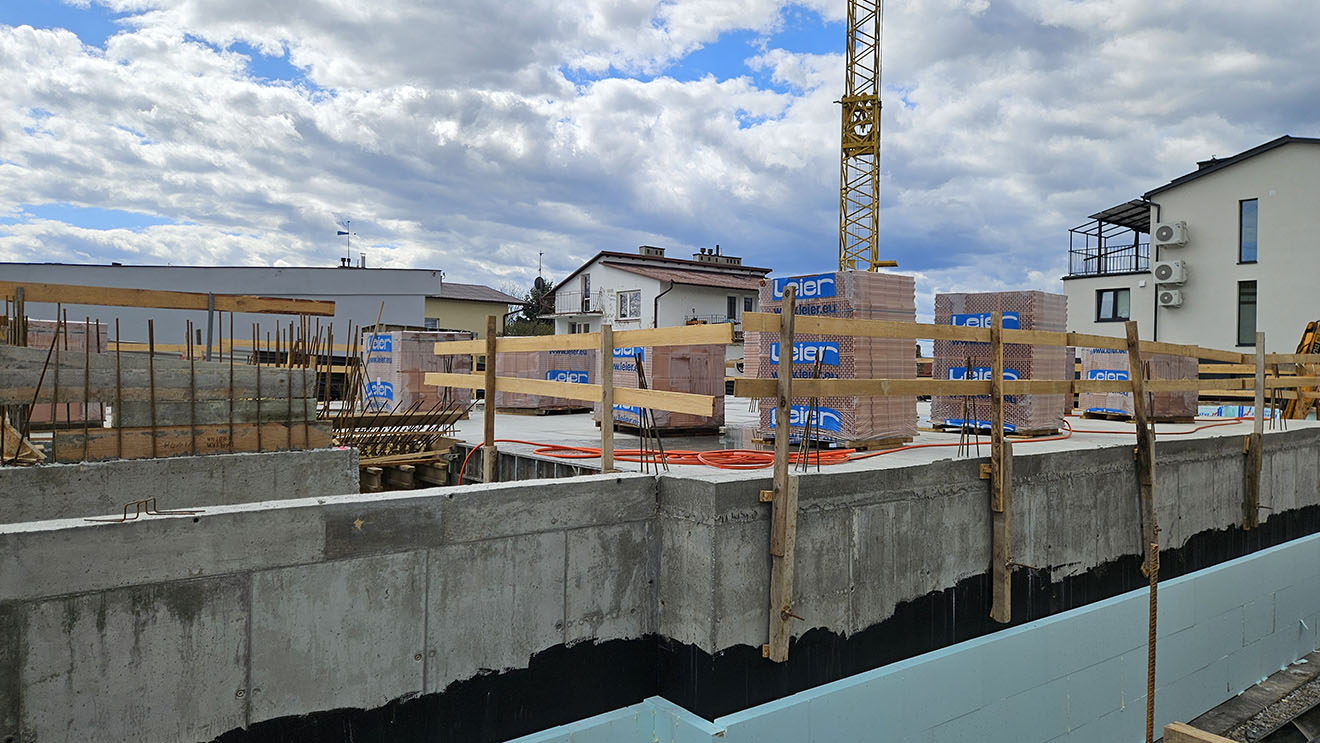

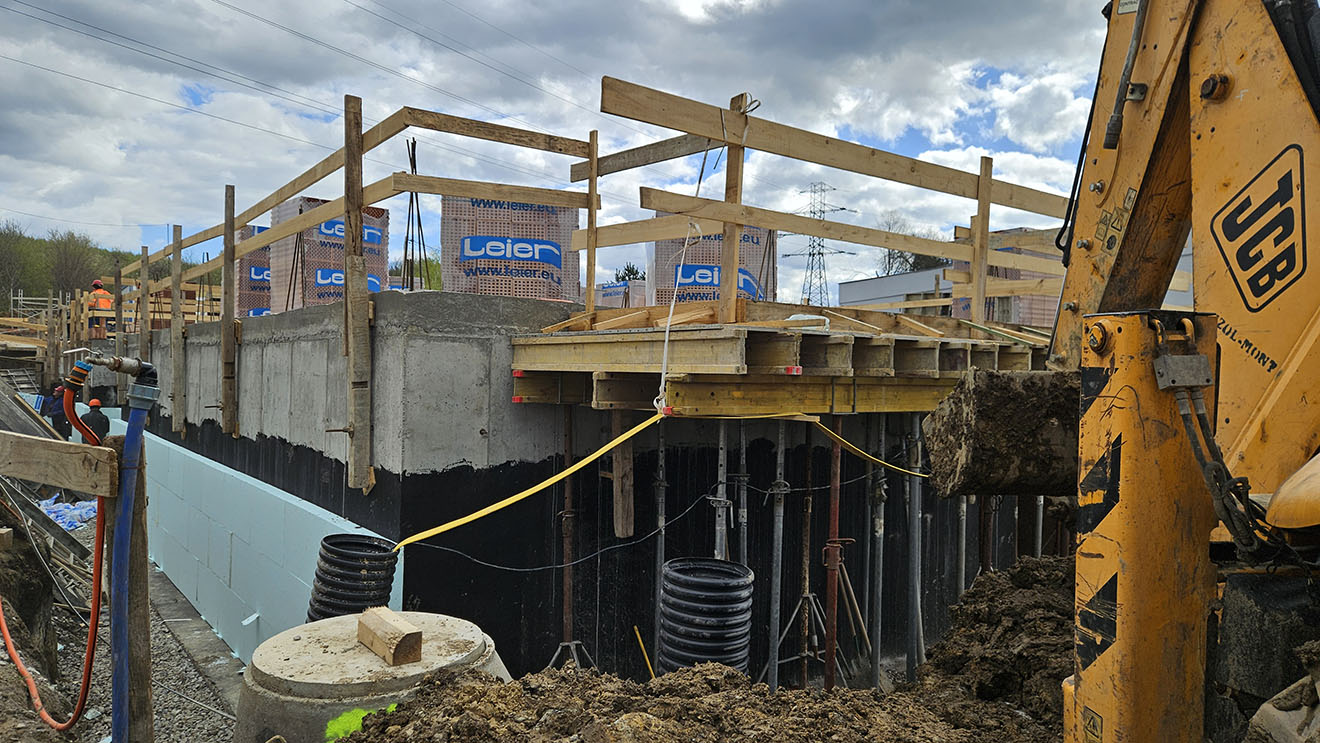

Zakończono ściany konstrukcyjne i strop poziomu -1, tym samym został zrealizowany II etap inwestycji. W trakcie wykonania: izolacja poziomu -1 oraz prace murarskie obejmujące ściany konstrukcyjne poziomu 0.
1 marca 2024 r.

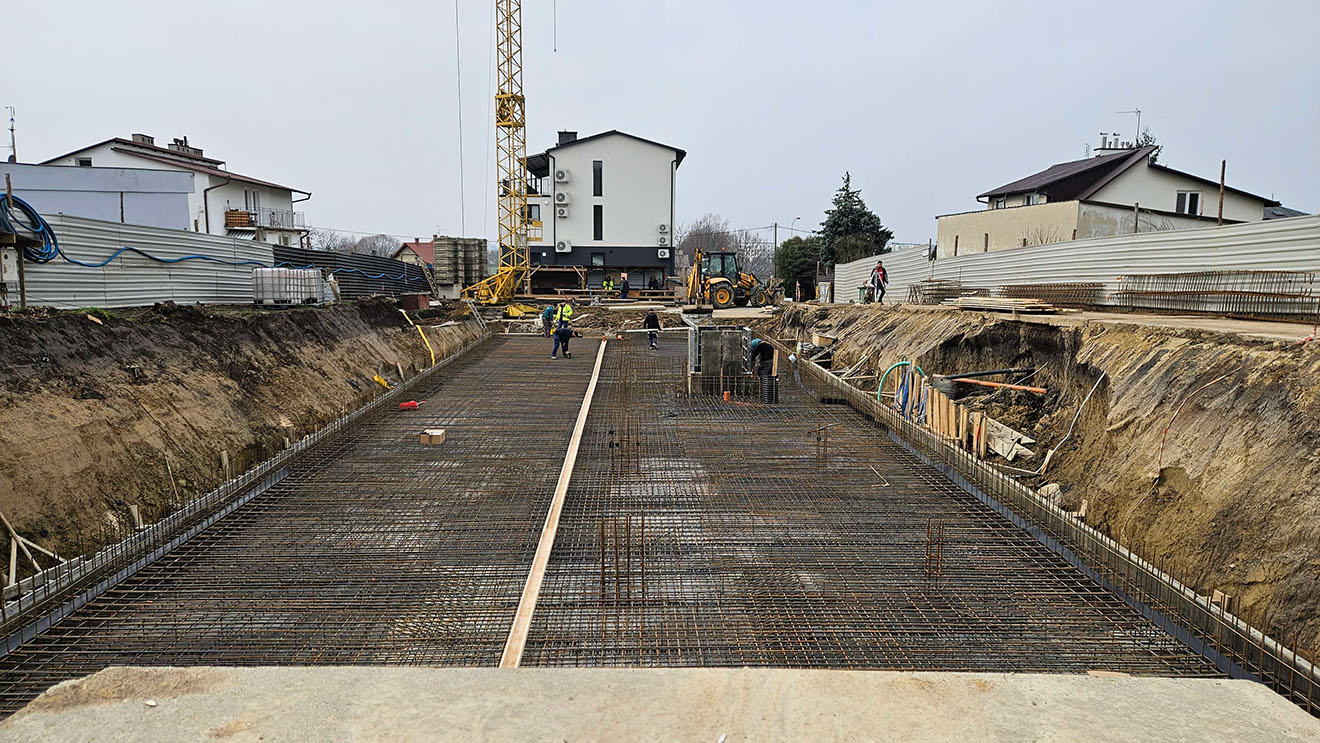

Zakończono izolację i zbrojenie płyty fundamentowej. Kolejnym krokiem będzie zalanie betonem wodoszczelnym.
W następnym tygodniu ruszamy więc z konstrukcją ścian poziomu –1.
1 lutego 2024 r.

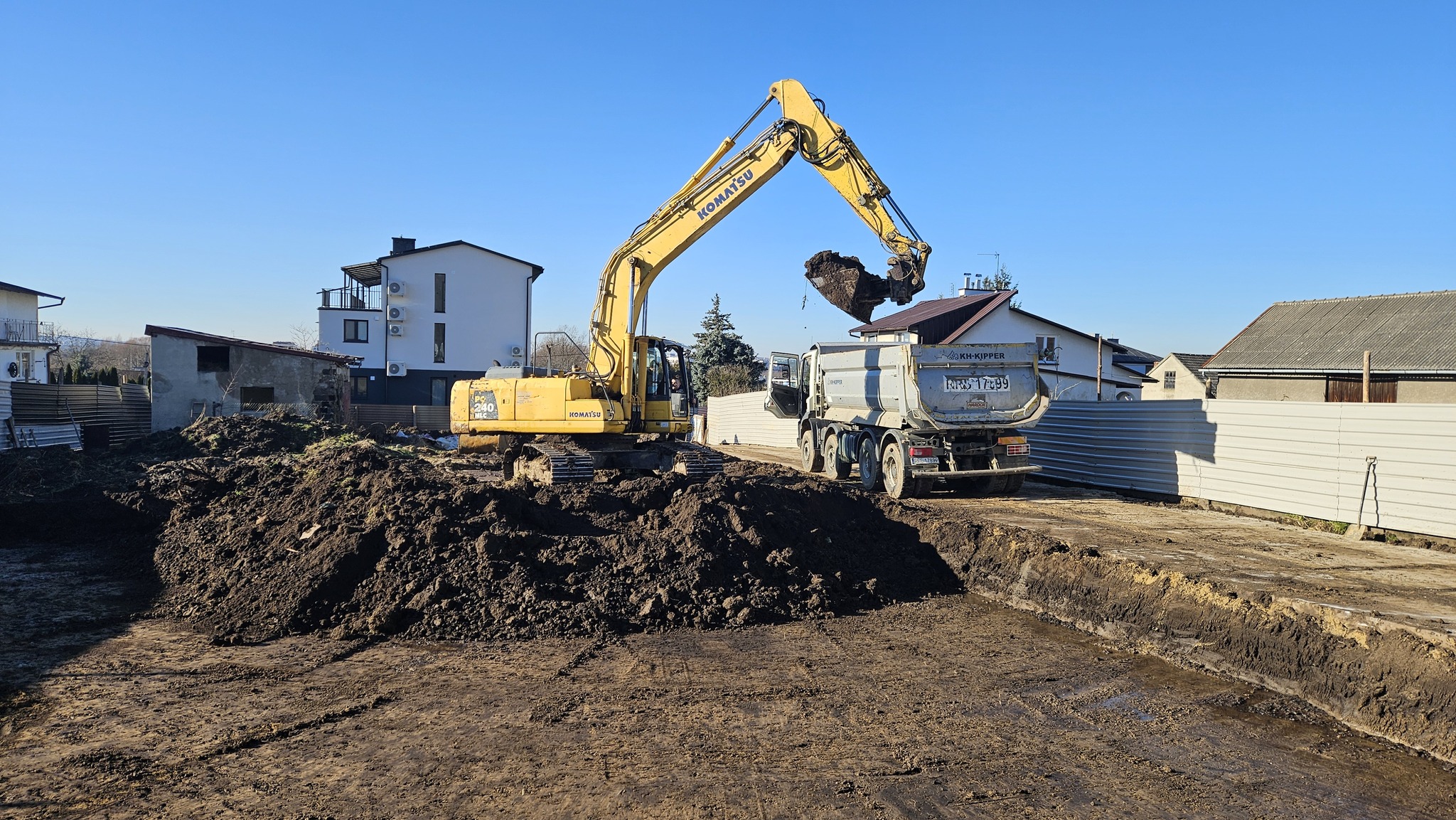

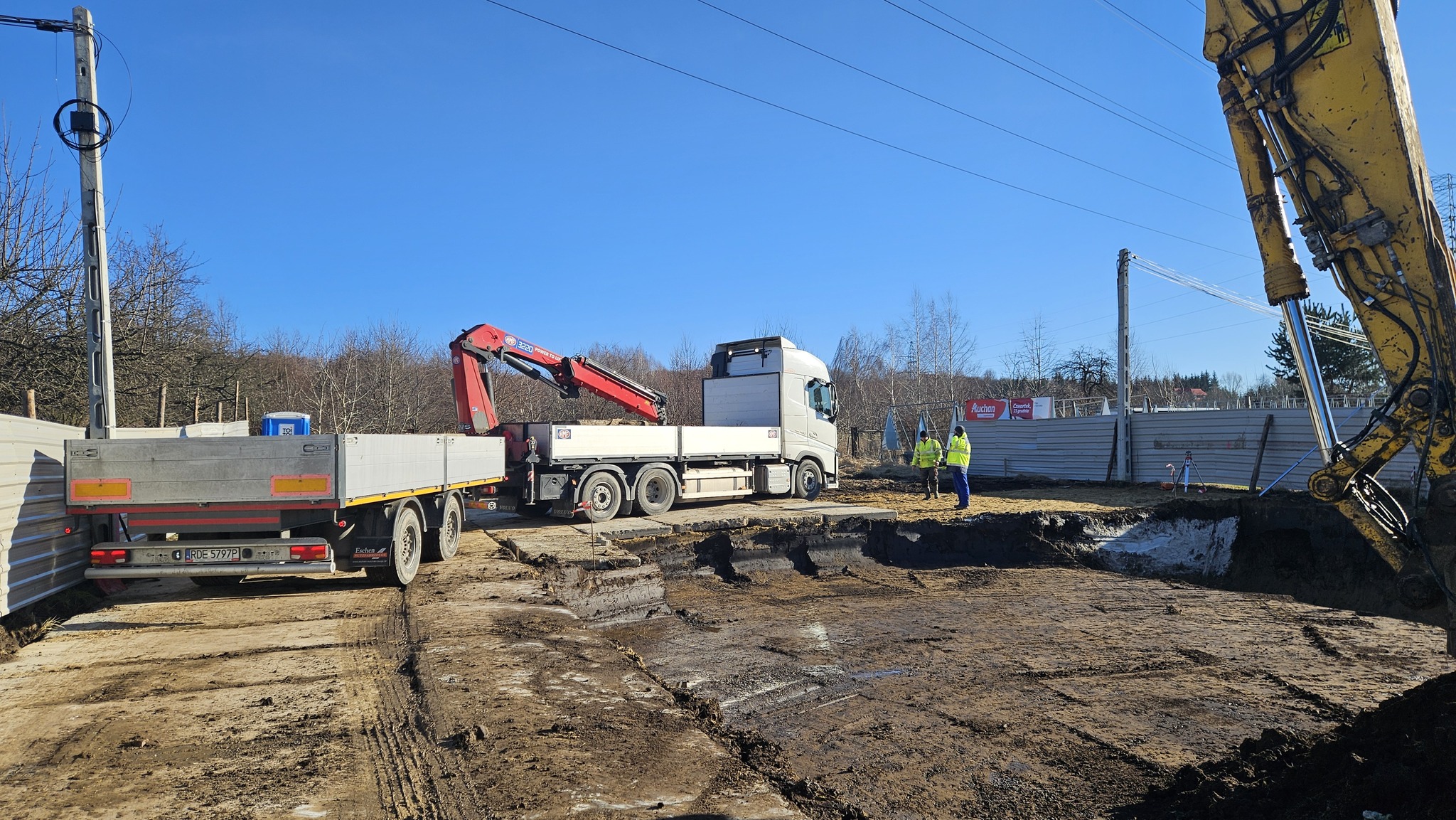

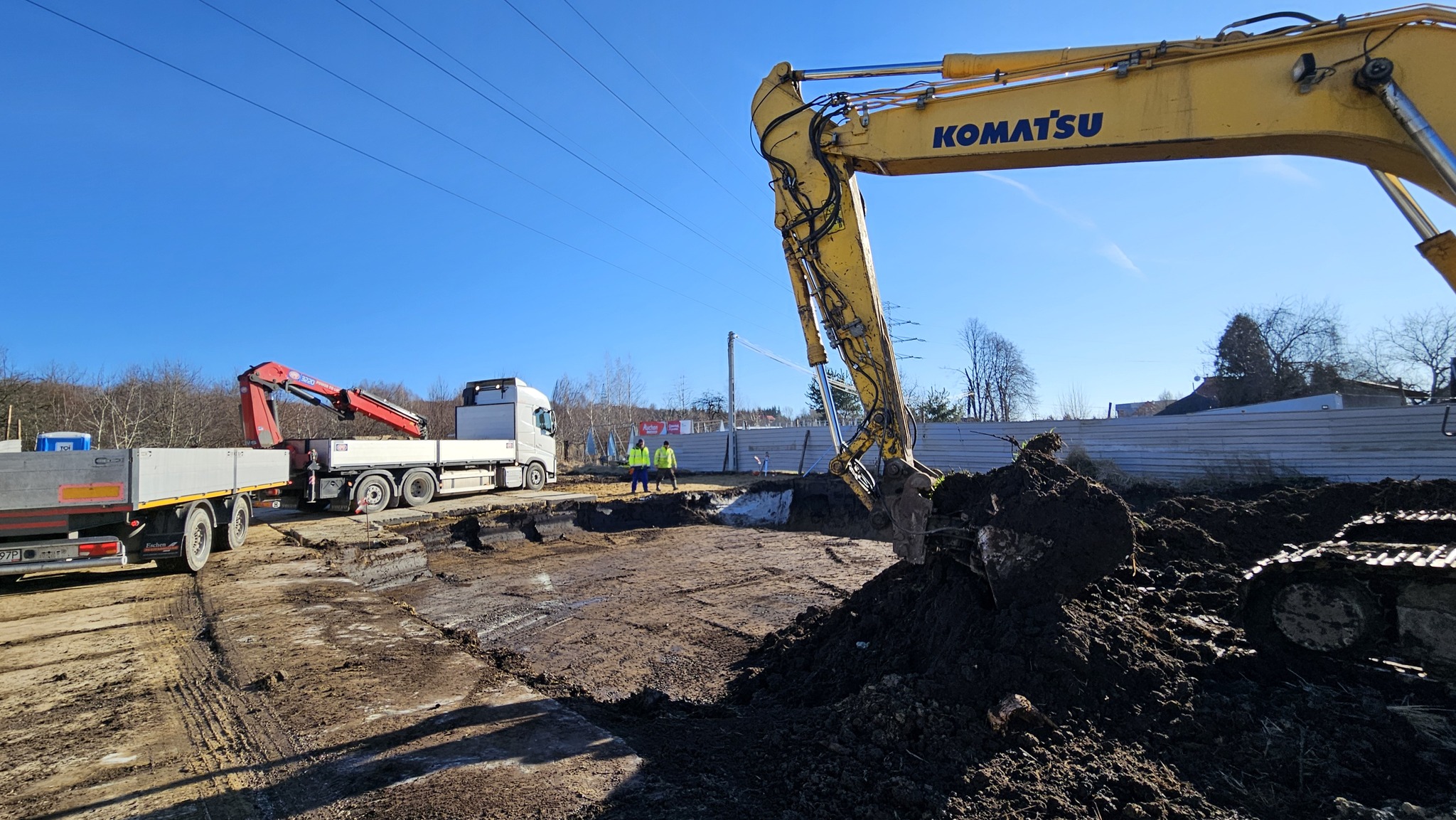

Rozpoczęto prace ziemne przy wykopie pod budynek.
